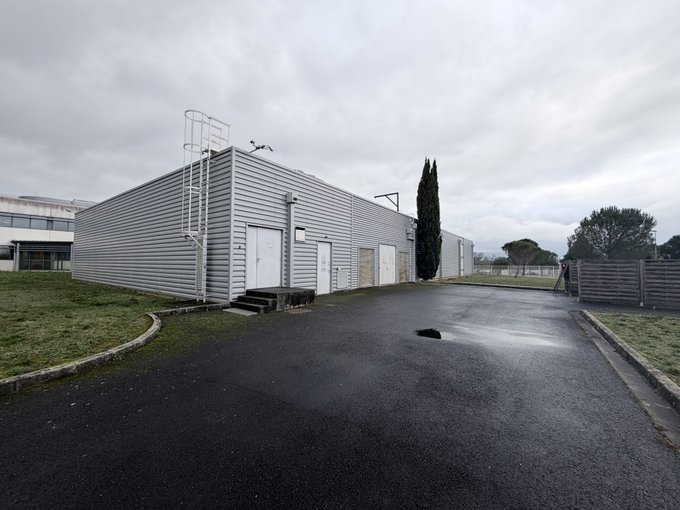

Январь 2026 — месяц короткий, с долгими праздниками, но для наших подмосковных строек он стал не менее значимым, чем любой другой. В то время как многие только возвращались к рабочим ритмам, в Марфино кипела работа.
- Марфино: пусконаладка началась, а главное — объект получил первую «официальную» мощность в 150 кВт!
- Проектирование: активно ведутся работы по основным ЦОДам на обеих площадках.
- Газовый проект: поданы на финальное согласование уточнённые технические условия.

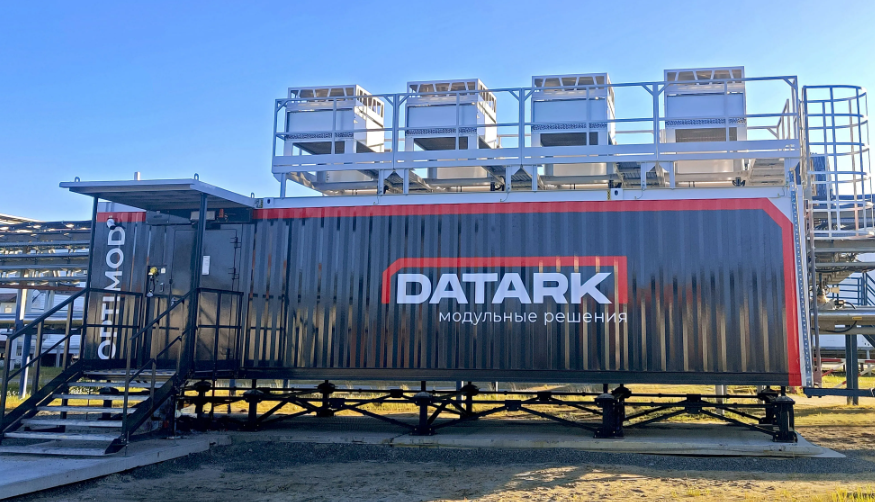

Марфино: контейнерный ЦОД оживает

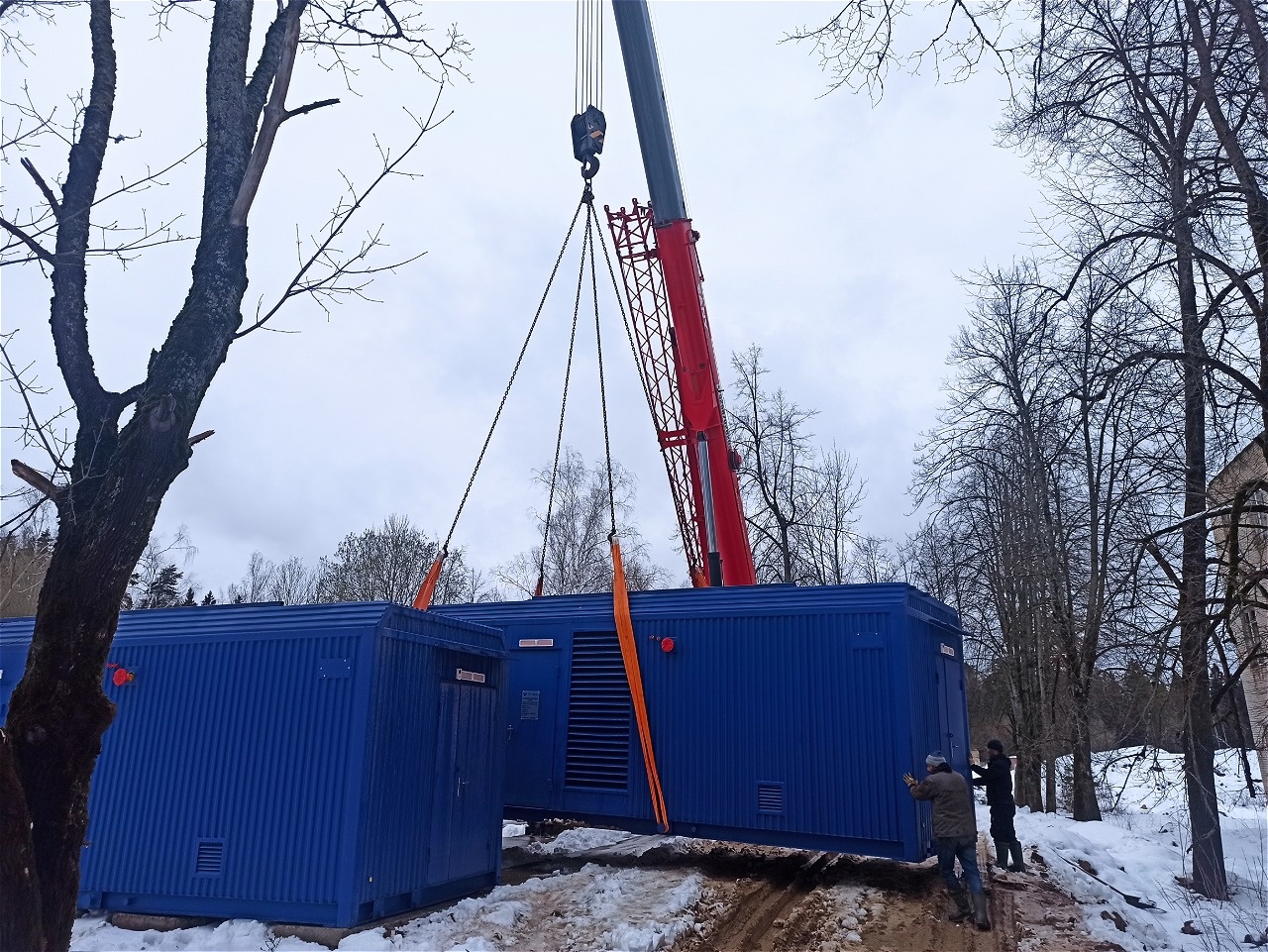

Январь принёс долгожданный переход от строительства к вводу в эксплуатацию первой очереди.

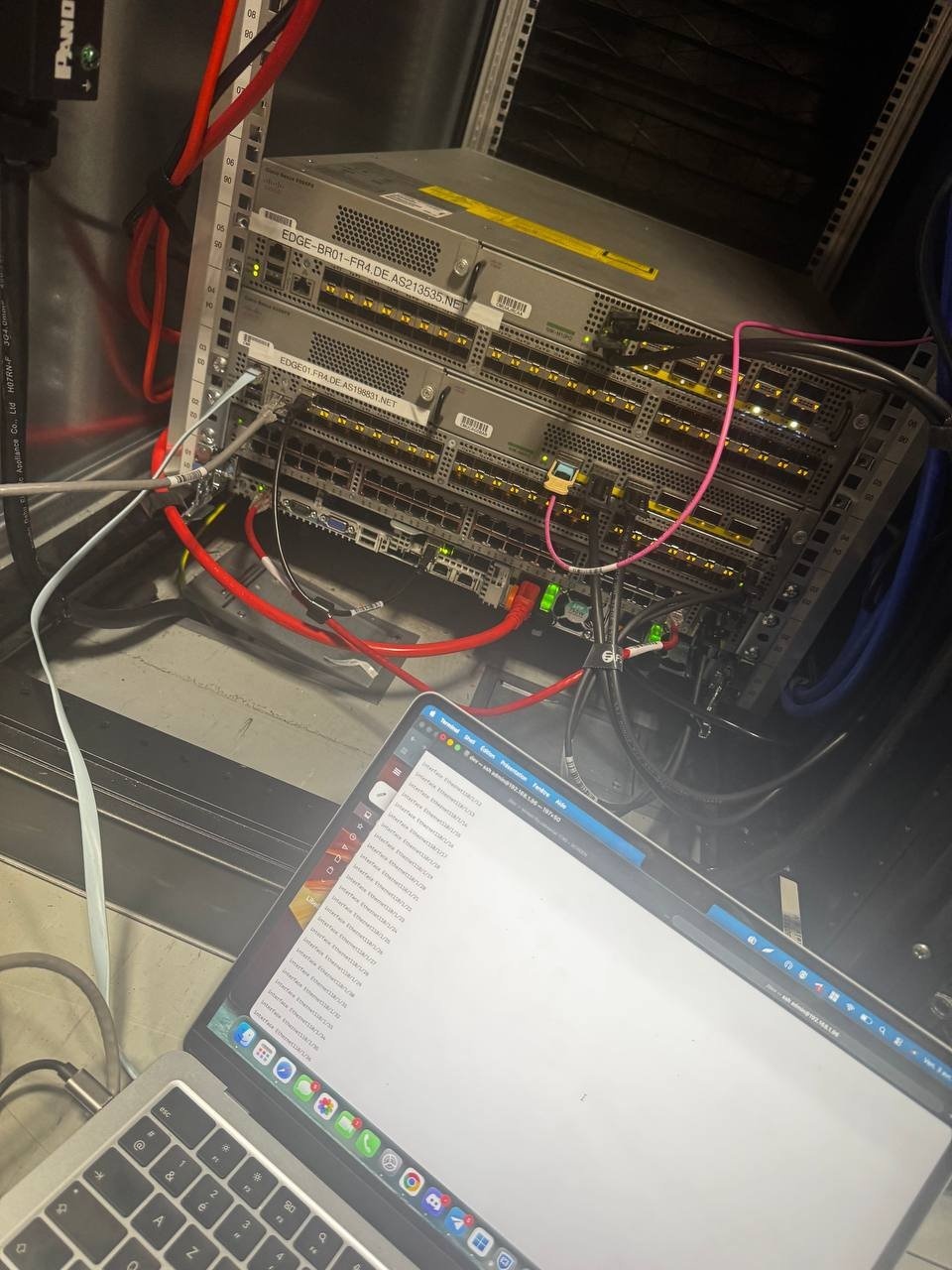

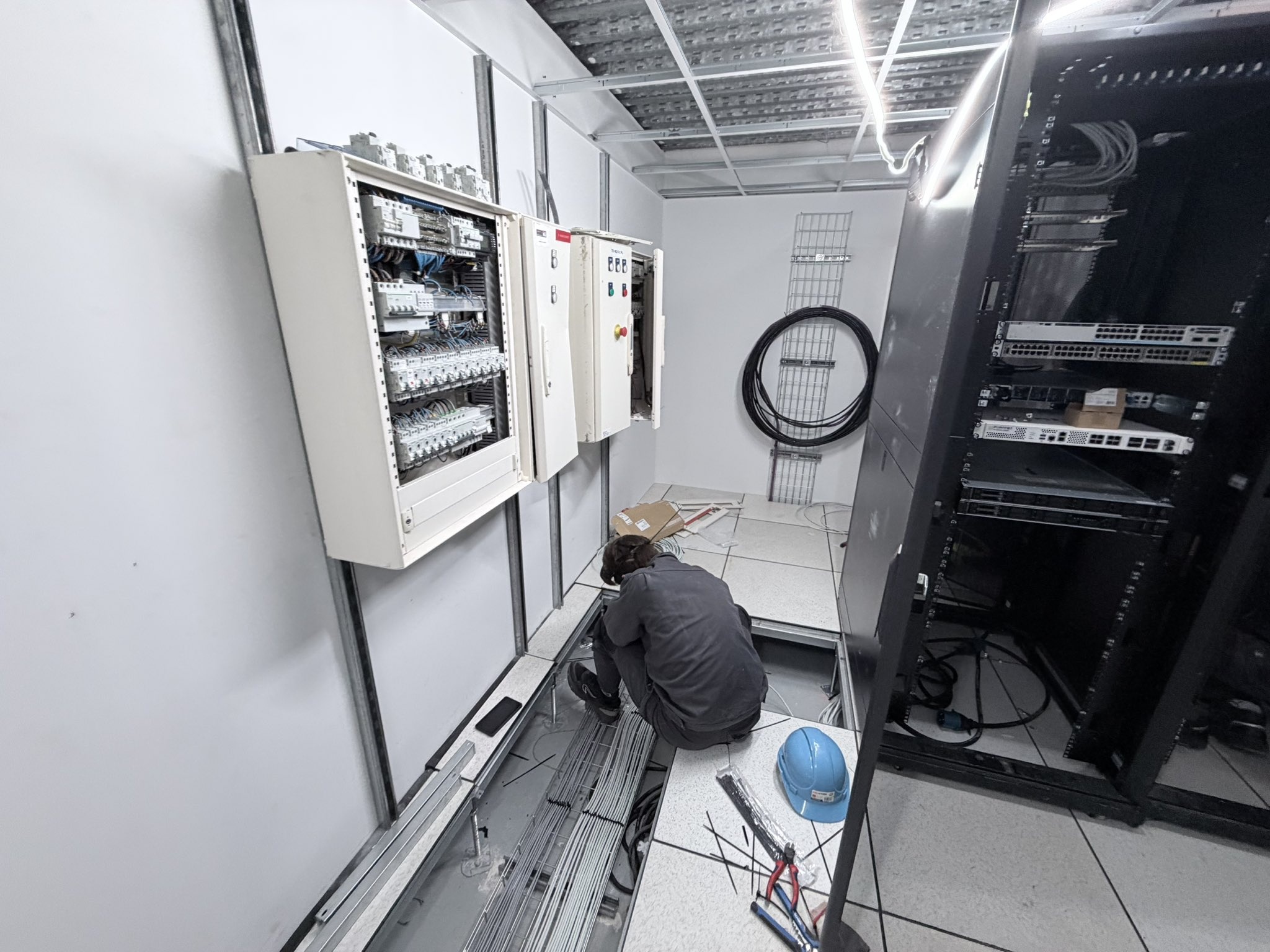

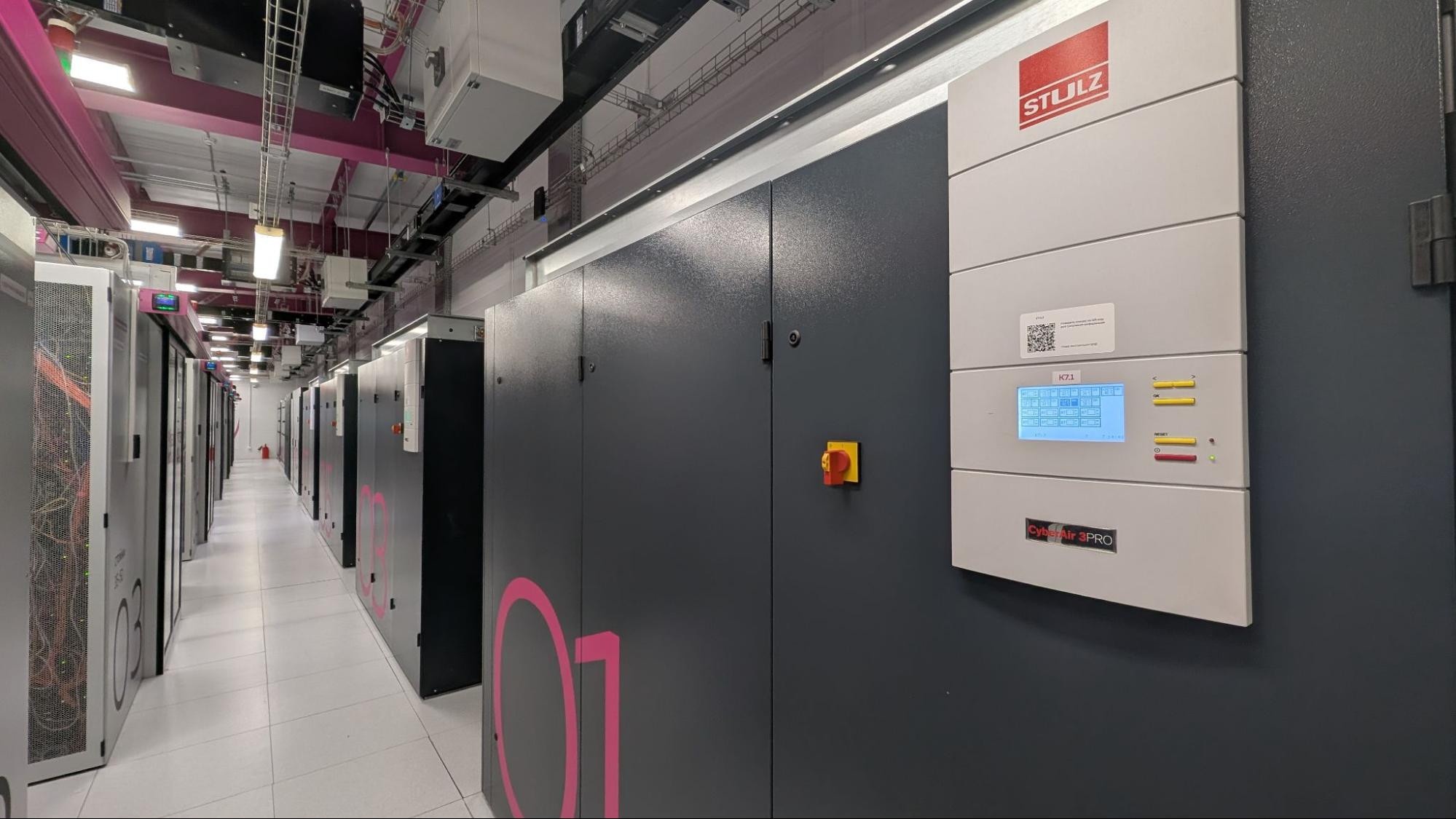

Пусконаладка: наш ЦОД в действии
На площадку прибыла и начала работу бригада специалистов от поставщика контейнерного ЦОД для проведения пуско-наладочных работ (ПНР). Это ключевая фаза, когда все инженерные системы начинают проверяться, настраиваться и работать в комплексе. Уже сейчас внутри нашего первого контейнера установлены аккумуляторные батареи — основа системы бесперебойного питания (ИБП). Работа по запуску объекта началась.
Энергия: первая мощность подана
Самое важное событие месяца, которого мы долго ждали: осуществлено техническое присоединение электрической мощности в 150 кВт. Рубильник включён, напряжение подано на объект. Можно сказать, что у первого контейнерного ЦОДа теперь есть официальный «пропуск» в энергосистему.
Проектирование: работа над капитальными ЦОДами
Пока на стройплощадке в Марфино идёт пусконаладка первого контейнера, в кабинетах идёт не менее важная работа над будущим. Активно ведётся проектирование основных, капитальных ЦОДов в Марфино и Мытищах. Сейчас прорабатываются все ключевые разделы: архитектурные решения, несущие конструкции, инженерные системы электроснабжения, охлаждения, автоматизации и безопасности. Эта фаза требует огромного внимания к деталям, и впереди ещё много работы.
Газовый проект: движение к финальному согласованию
Продвигается и стратегическое направление. По газовому проекту подготовлены и поданы на финальное согласование новые техусловия. В них содержатся важные уточнения по характеристикам и параметрам газового оборудования (газопоршневых установок).
Февраль — самый короткий месяц в году, но он оказался одним из самых насыщенных за всё время нашего строительного марафона. Площадка в Марфино обрастает инженерной начинкой, а проектирование капитальных ЦОДов выходит на новый уровень детализации.

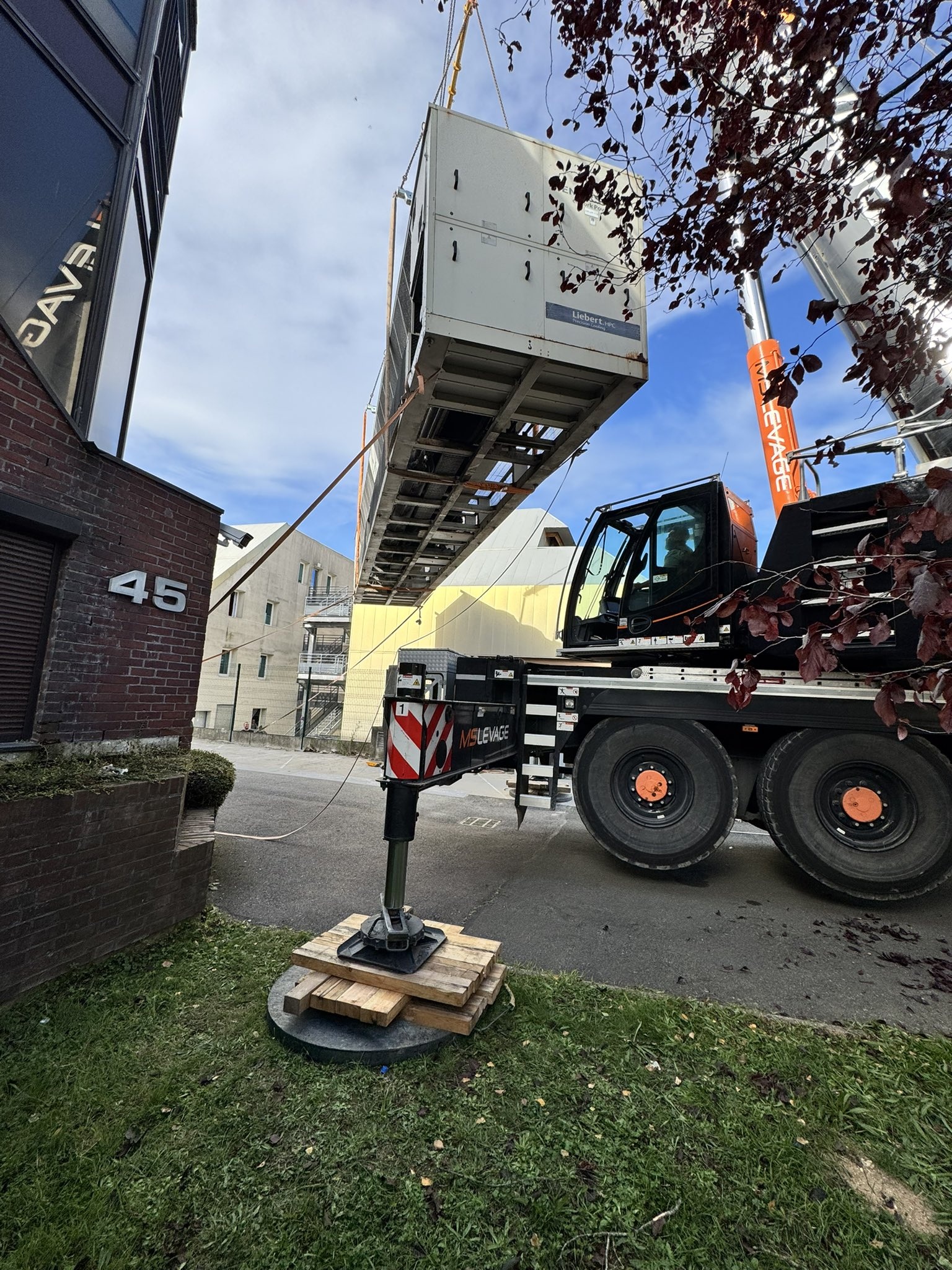

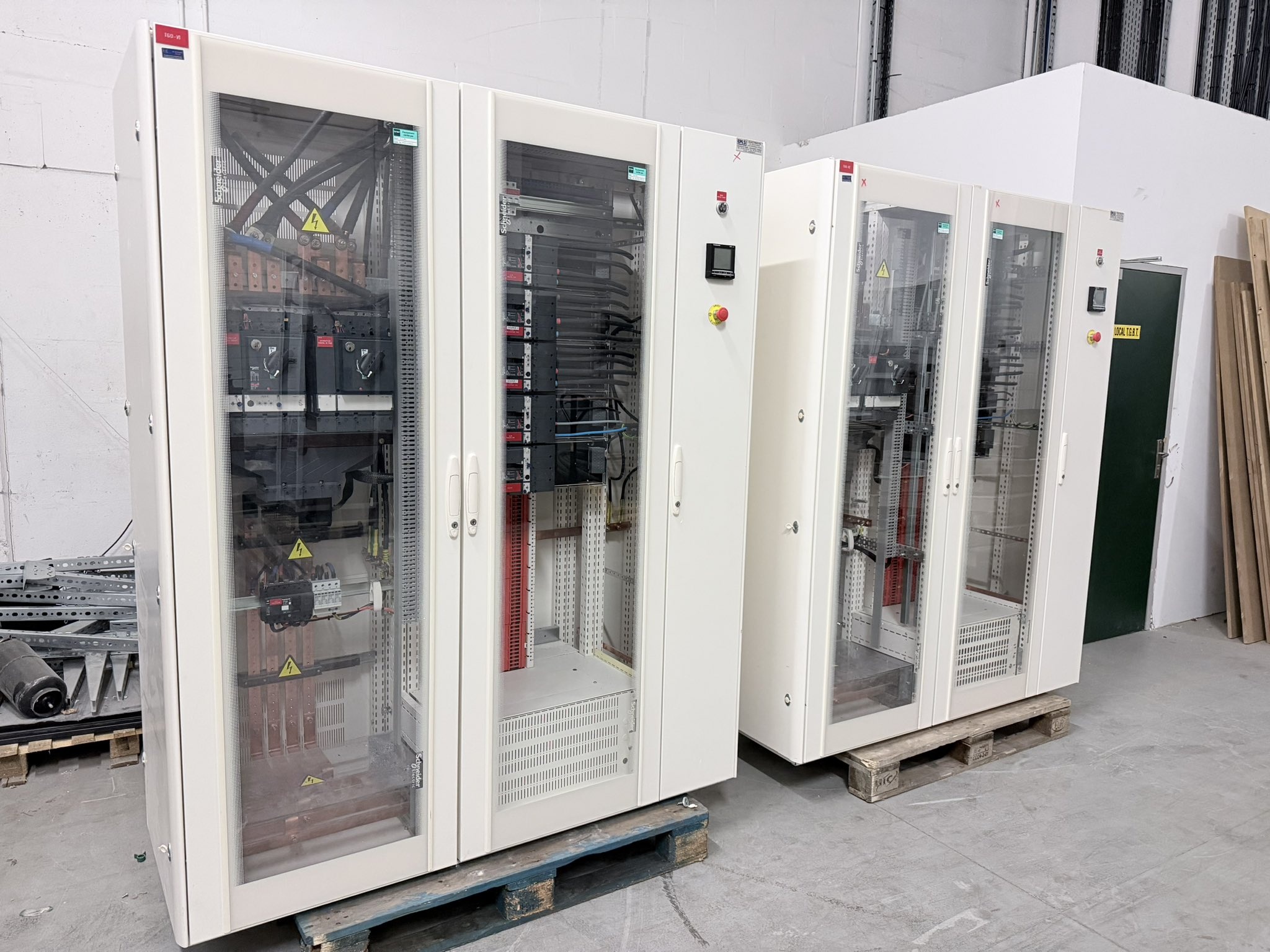

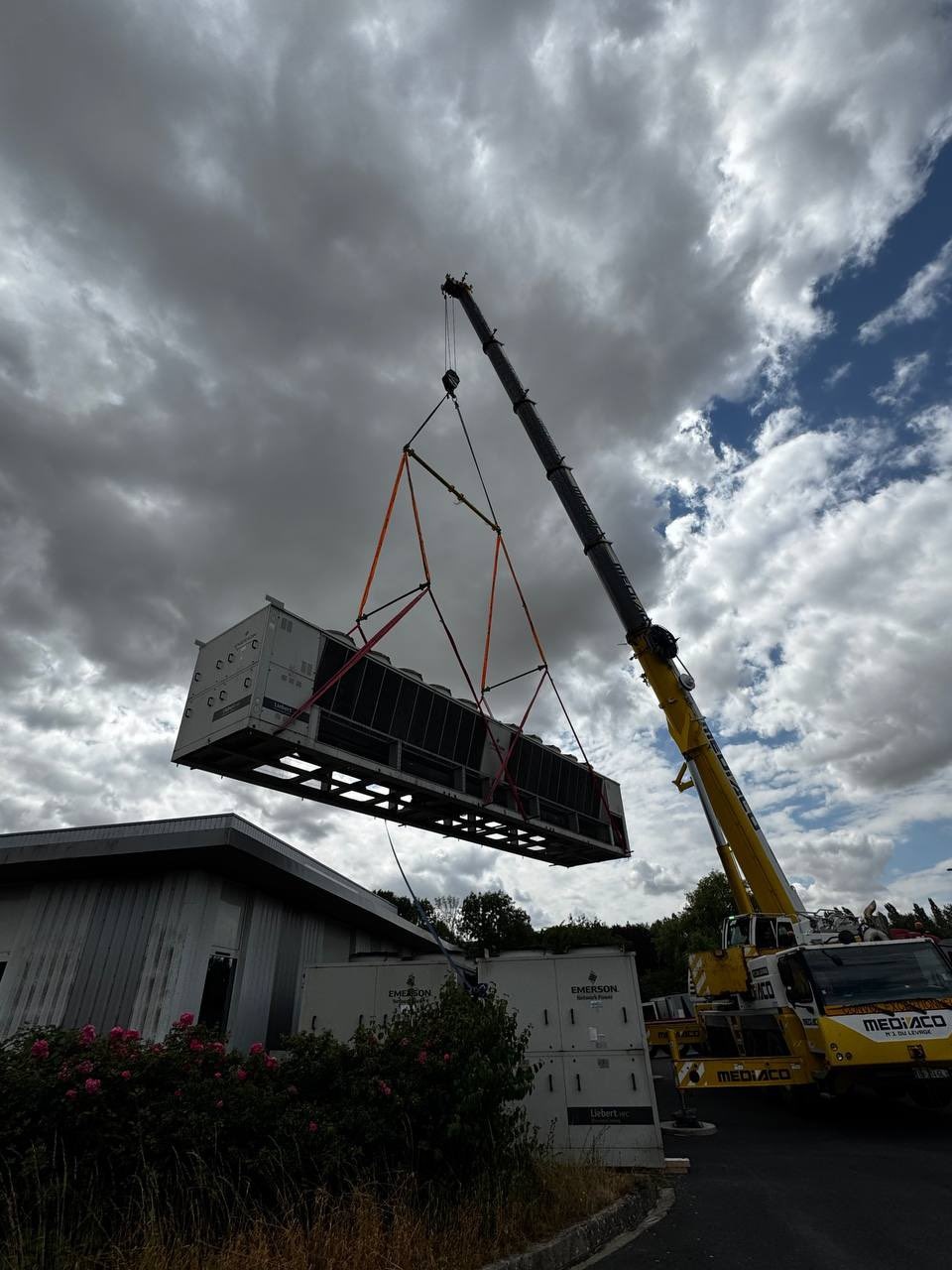

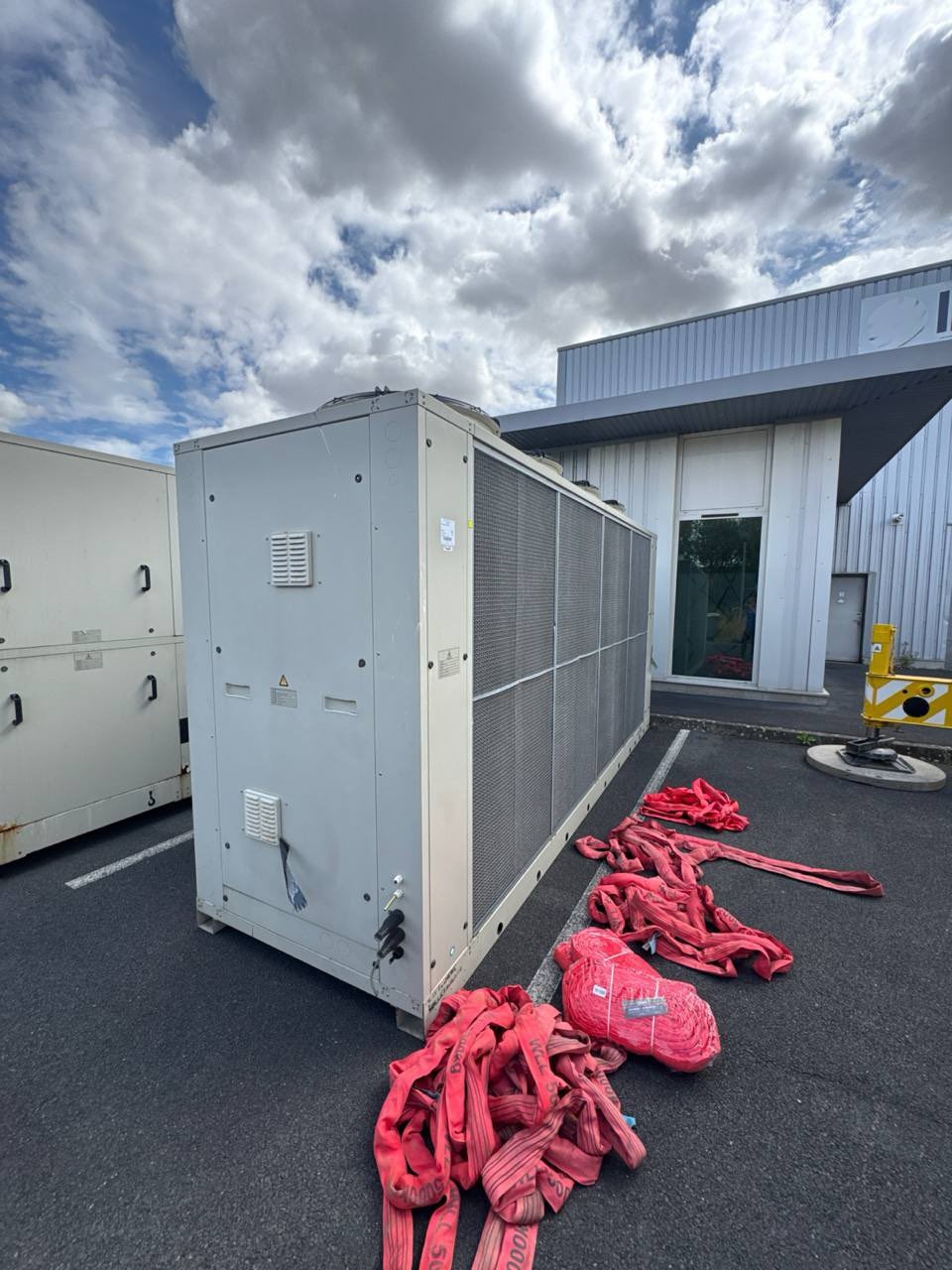

- Марфино: на площадку доставлены и размещены 6 установок холодоснабжения для первого этапа капитального строительства ЦОД.
- Безопасность: заключён договор на пультовую охрану КПП в Марфино.
- Энергоснабжение: подписан договор с МОСЭНЕРГОСБЫТ на 150 кВт.
- Проектирование: получена проектная документация стадии П по ЦОД Мытищи (1 этап), проработаны планировочные решения ЦОД 1 Марфино.

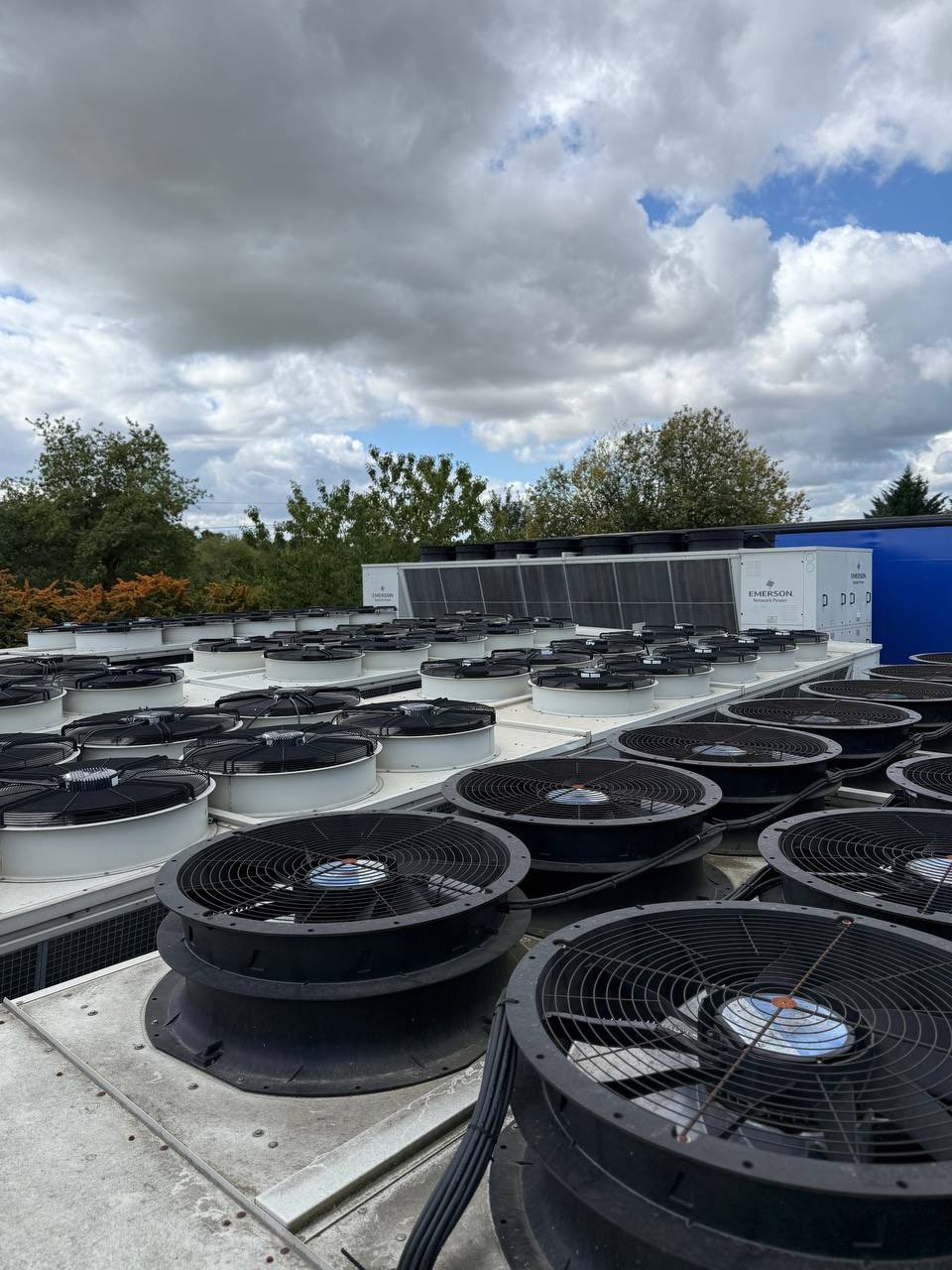

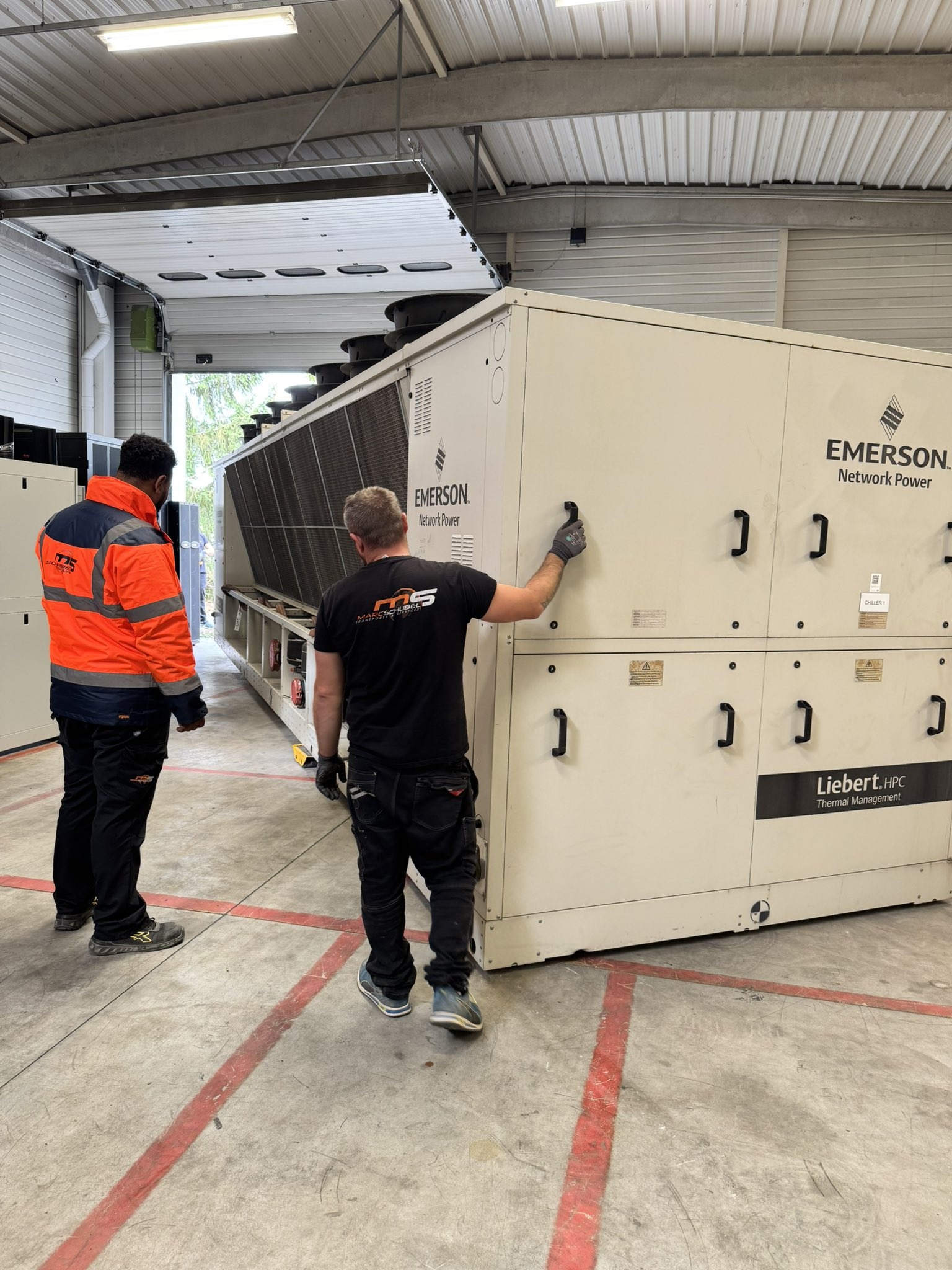

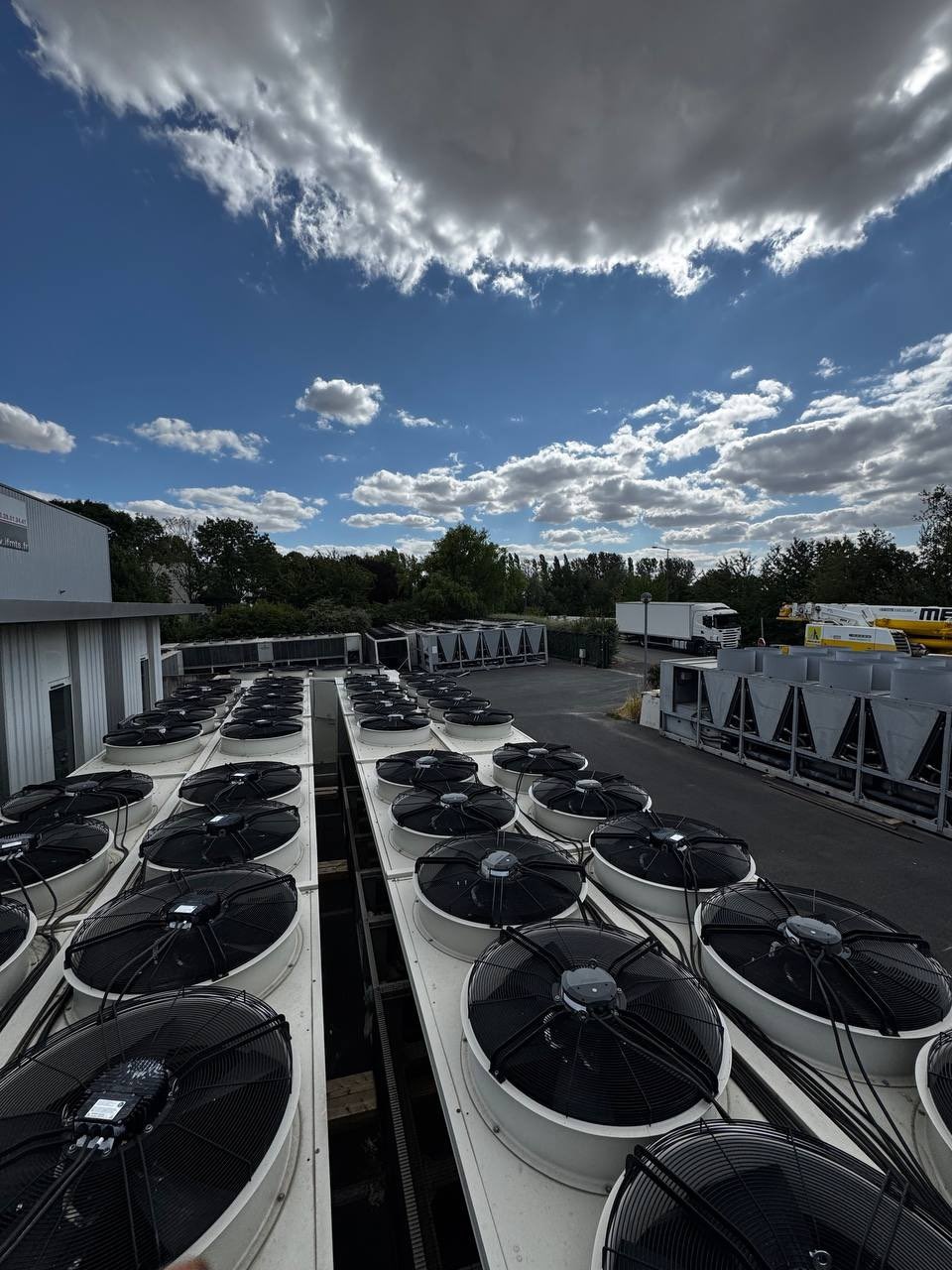

Марфино: холод для серверов
Одно из ключевых событий месяца — поставка, разгрузка и размещение на площадке партии установок холодоснабжения в количестве 6 единиц. Оборудование будет находиться здесь на хранении до завершения возведения бетонного каркаса капитального здания ЦОД, после чего мы выполним его монтаж на крыше. Установки холодоснабжения обеспечат отвод тепла от серверного оборудования — без эффективного охлаждения ни один дата-центр работать не может, так что их появление на площадке — важное событие.

Безопасность: КПП под охраной
Дата-центр — это не только серверы и кабели, но и физическая безопасность. В феврале мы заключили договор на пультовую охрану здания КПП в Марфино с частным охранным предприятием. На объекте установлены и активированы тревожные кнопки для вызова группы быстрого реагирования. Теперь территория находится под профессиональным контролем — ещё один шаг к полноценной эксплуатации площадки.
Энергоснабжение: договор с МОСЭНЕРГОСБЫТ
Напомним, что ранее было осуществлено техническое присоединение мощности 150 кВт. В феврале мы закрепили этот результат юридически — заключён договор энергоснабжения с МОСЭНЕРГОСБЫТ. Если техприсоединение было «пропуском» в энергосистему, то договор — это уже официальное закрепление отношений с энергосбытовой компанией. Контейнерный ЦОД получил стабильную правовую основу для электроснабжения.
Проектирование: движение по двум фронтам
ЦОД Мытищи
Важная новость для второй площадки: от инженерной компании получена проектная документация стадии П по объекту «ЦОД Мытищи» (1 этап). Стадия П — это основные проектные решения, на базе которых далее разрабатывается рабочая документация. Получение этого пакета означает, что проект переходит из концептуальной фазы в предметную.
ЦОД 1 Марфино
Параллельно проработаны схема планировочной организации земельного участка и планировочные решения первого капитального ЦОД в Марфино. По сути, определено, как именно будет организовано пространство: где встанут здания, как пройдут коммуникации, какой будет логистика на территории. Это фундамент, от которого зависят все последующие разделы проекта.
Итого за февраль — месяц получился по-настоящему многоплановым. На площадке в Марфино появилось критически важное инженерное оборудование и обеспечена физическая охрана, оформлен договор энергоснабжения, а проектирование капитальных ЦОДов продвинулось сразу на двух площадках. Контейнерный ЦОД в Марфино с мощностью 150 кВт всё ближе к полноценному запуску.
Март прошёл результативно: на площадке в Марфино завершена пусконаладка контейнерного ЦОД, прибыло оборудование холодоснабжения, состоялась приёмка оборудования системы энергоснабжения и т.д. Параллельно продвигается проект в Мытищах — там на повестке проектная документация и переговоры с городской администрацией.
- Марфино: наш первый КЦОД на 10 стоек по 12 кВт прошёл пусконаладку и готов к работе. Принято оборудование холодоснабжения из Китая. На заводе в Самаре принято оборудование системы энергоснабжения.
- Мытищи: проектная документация проверена, назначена встреча с городской администрацией по техусловиям.

Марфино: КЦОД введён в эксплуатацию
Главное событие месяца — завершение пусконаладочных работ нашего первого контейнерного ЦОДа. Объект полностью подключён и готов принимать клиентов. Напомним параметры: 10 серверных стоек с мощностью 12 кВт на стойку, что суммарно даёт IT-нагрузку в 120 кВт. В итоге мы получили полноценный компактный дата-центр, подходящий для colocation и размещения облачной инфраструктуры.

Чуть более года нам потребовалось, чтобы пройти путь от пустыря со старыми заброшенными зданиями до работающего ЦОДа. Модульный формат позволил существенно сократить сроки — и теперь объект в Марфино готов к работе, а рядом будет строиться капитальное здание ЦОД.

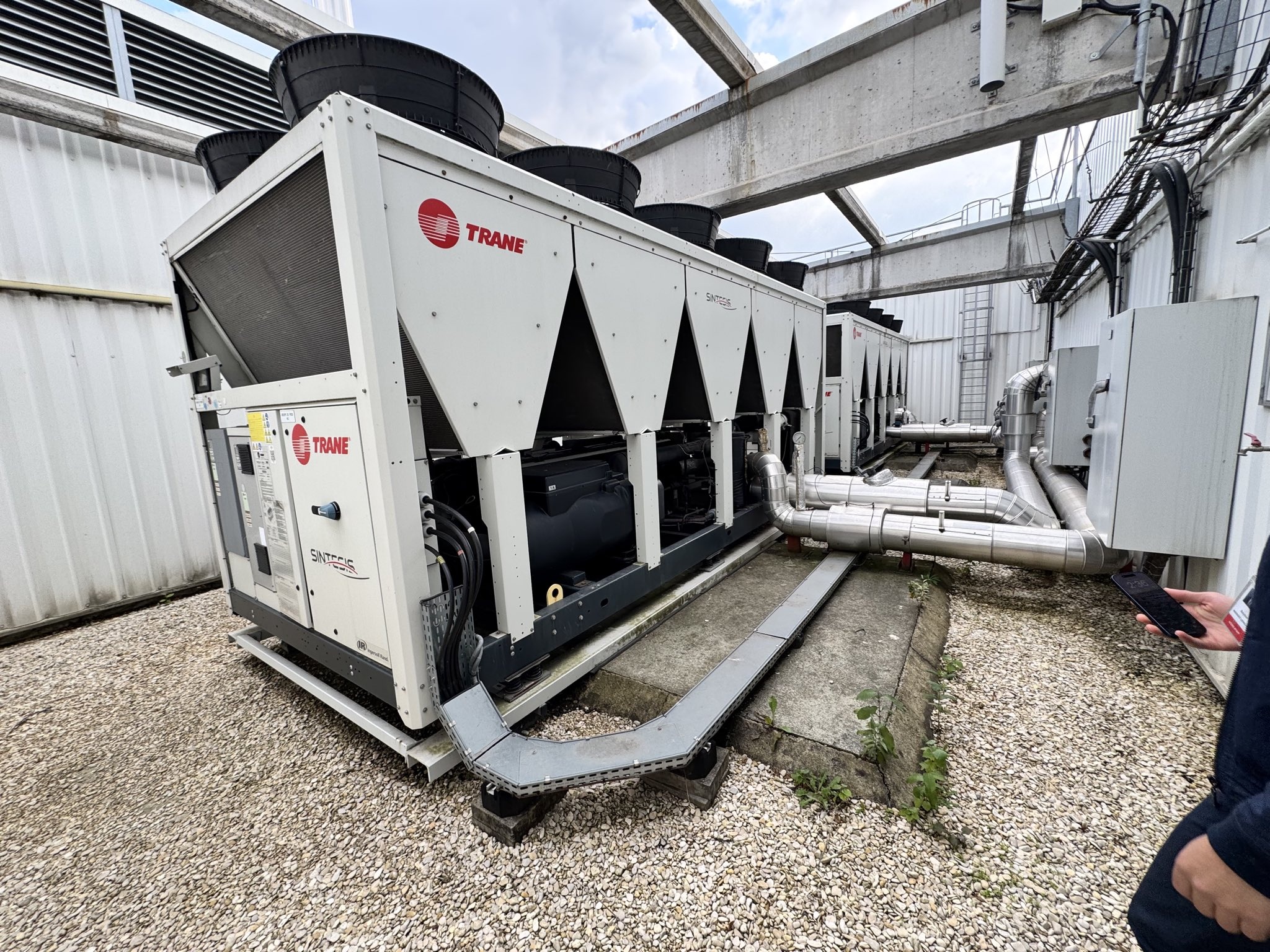

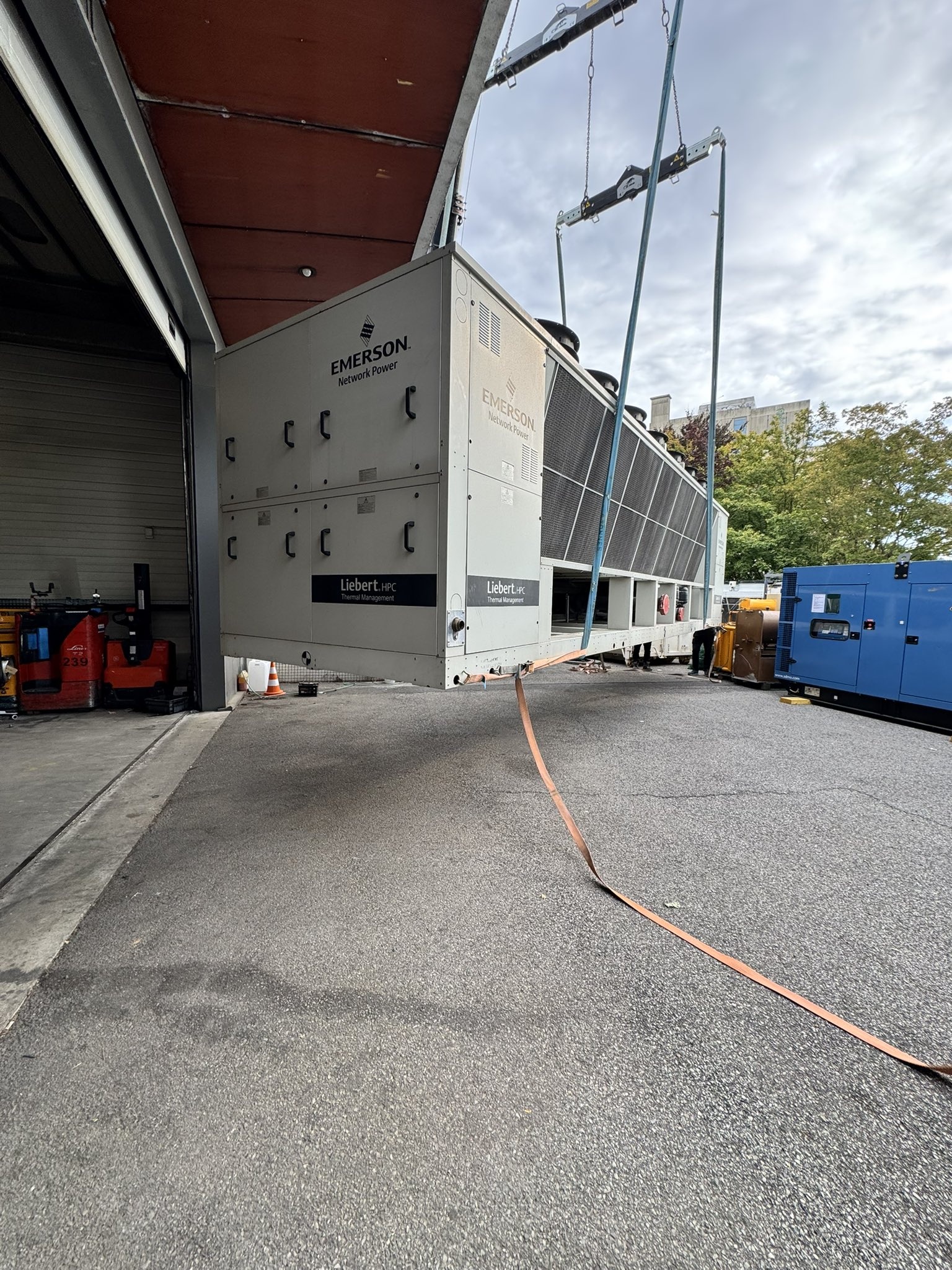

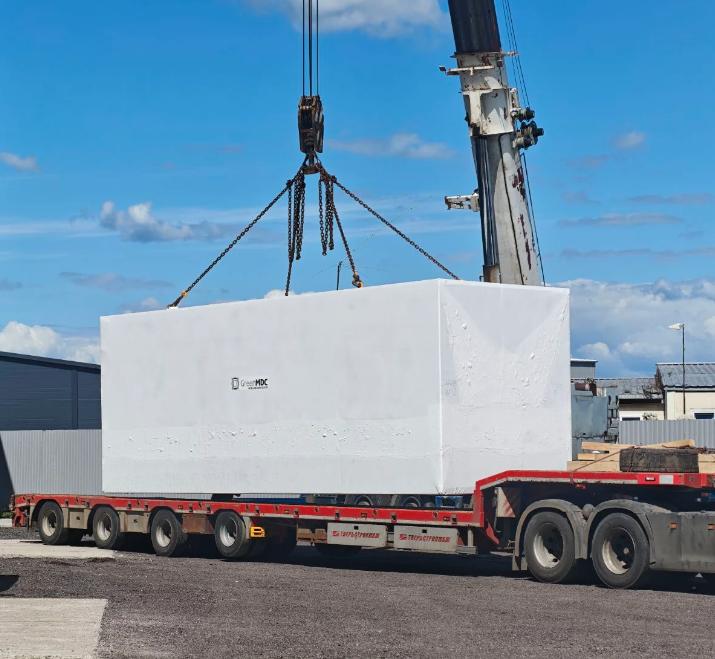

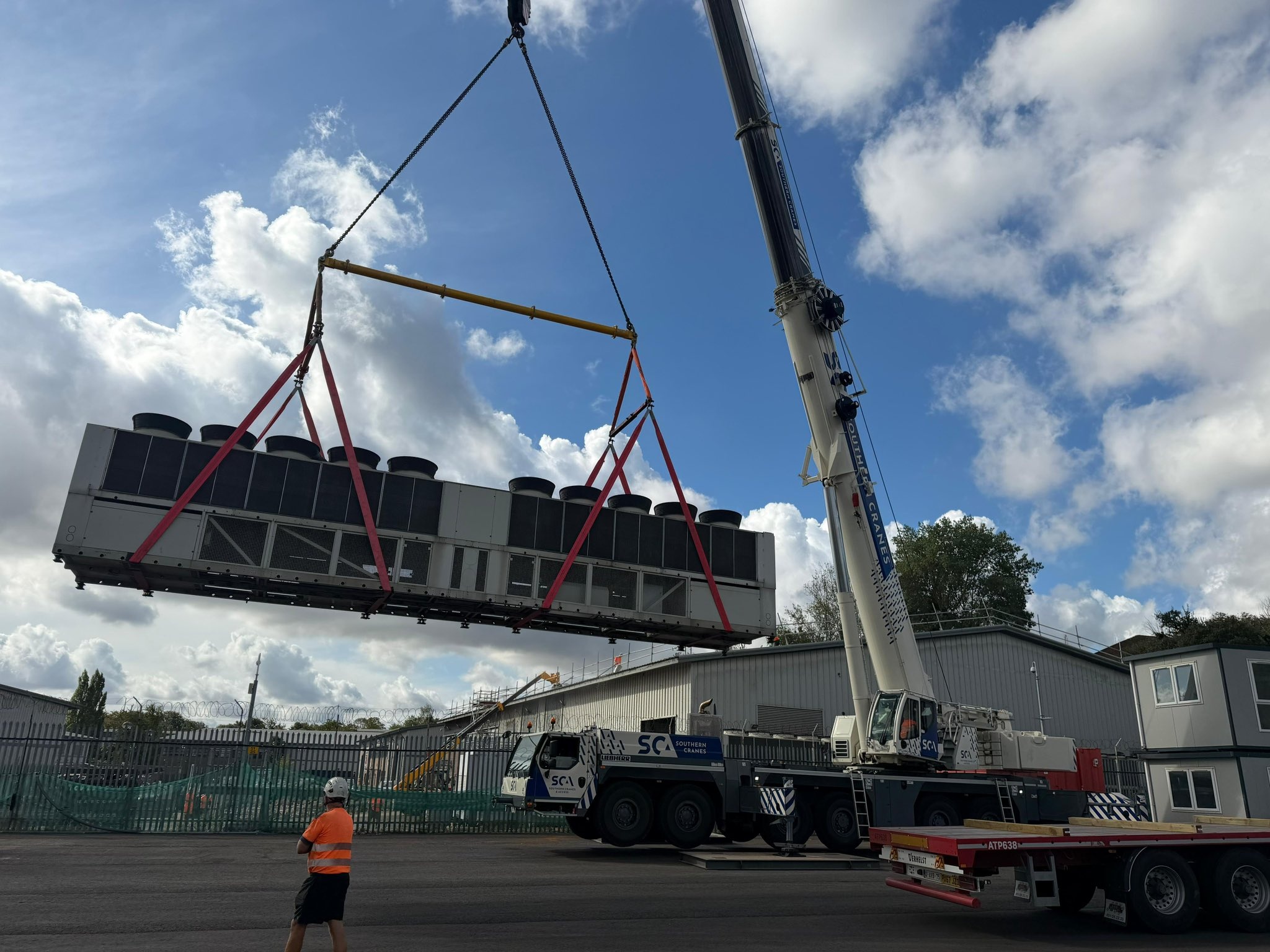

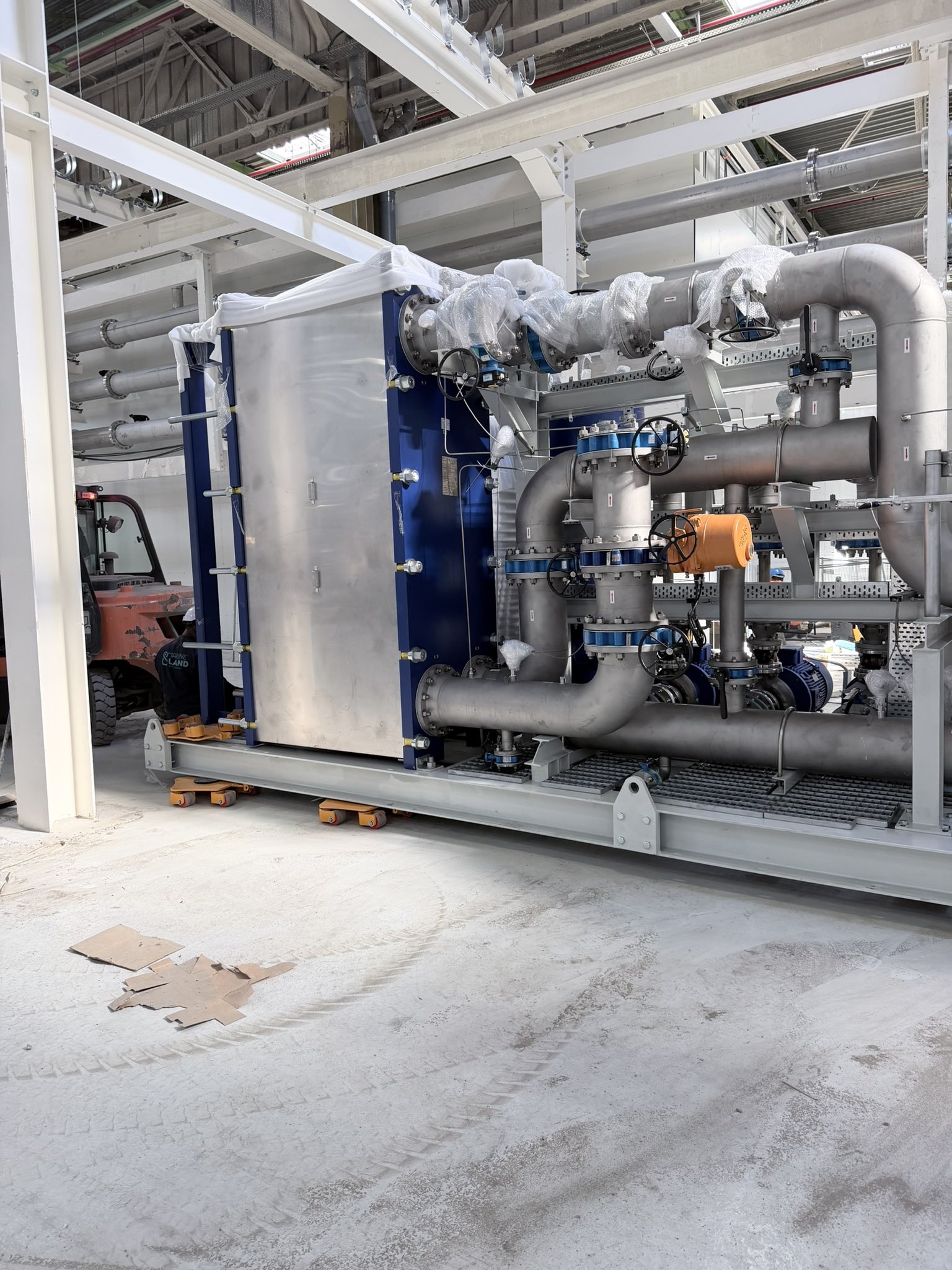

Холодоснабжение: оборудование из Китая принято

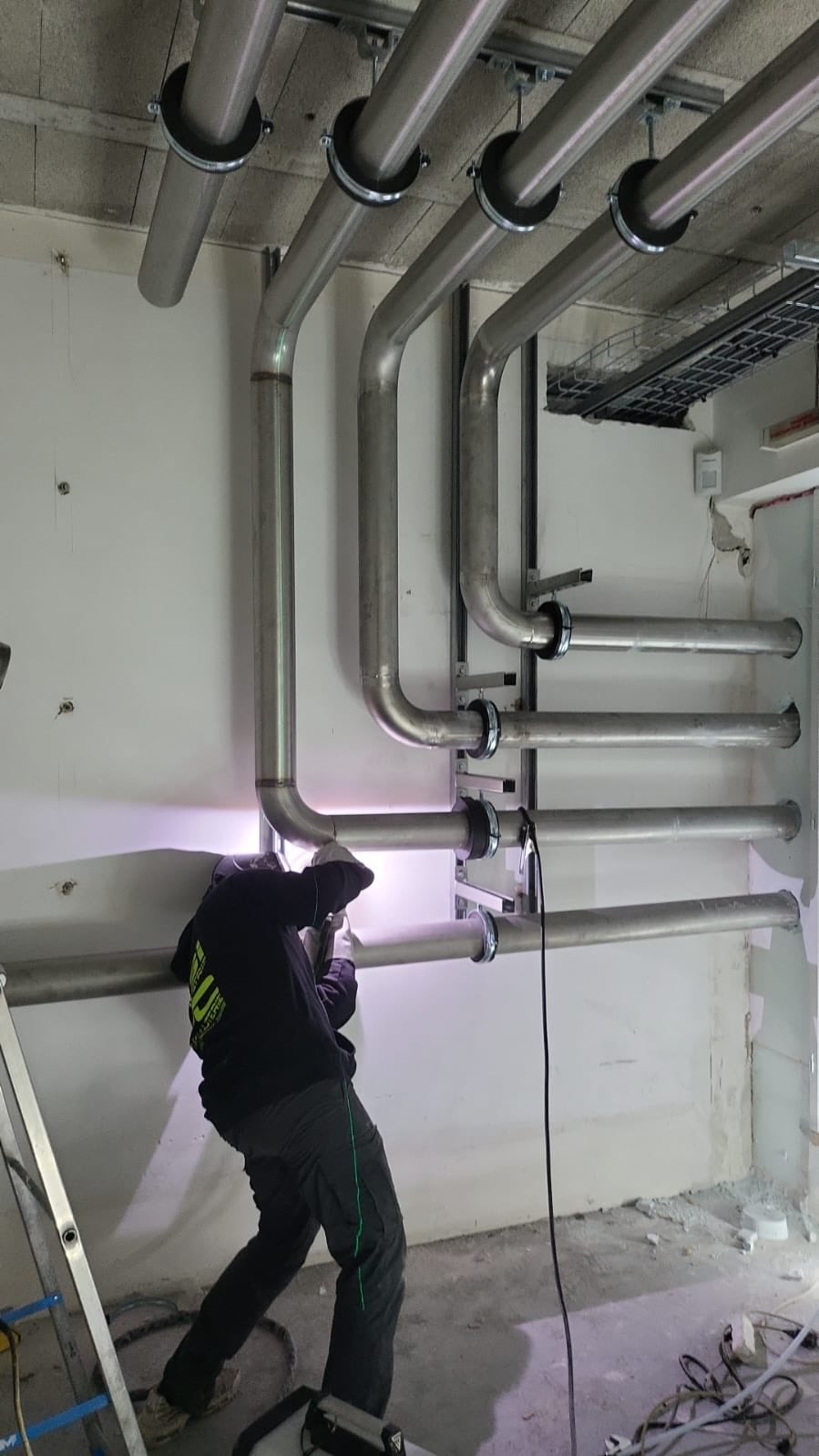

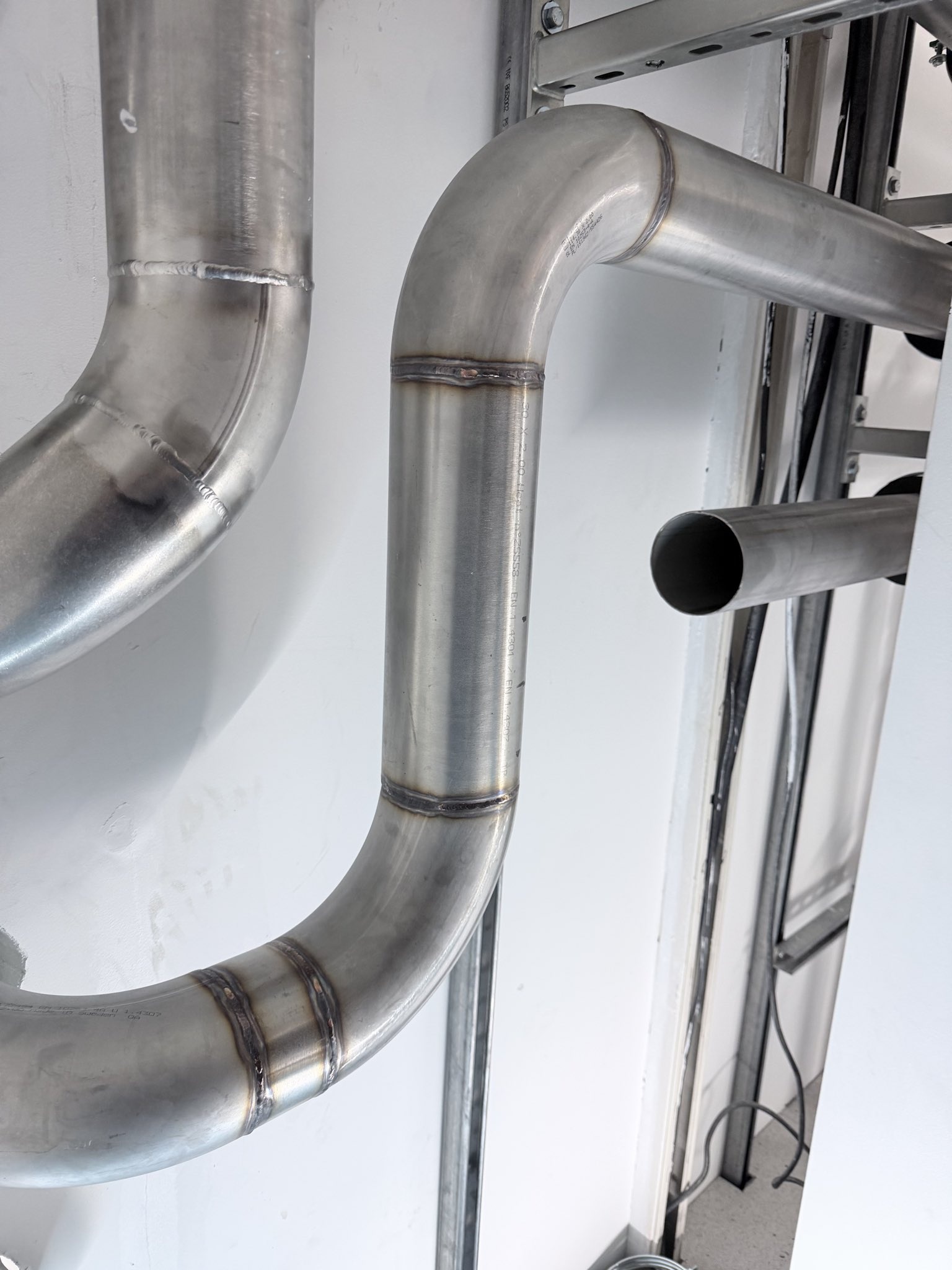

Выполнена поставка и приёмка оборудования систем холодоснабжения, произведённого в Китае. Установки прибыли на площадку и будут храниться до завершения строительства бетонного каркаса капитального здания ЦОД, после чего займут своё место на крыше. Система охлаждения — один из критически важных элементов инфраструктуры дата-центра: именно от неё зависит, сможет ли оборудование работать в штатном температурном режиме круглый год, включая периоды летних пиковых нагрузок.

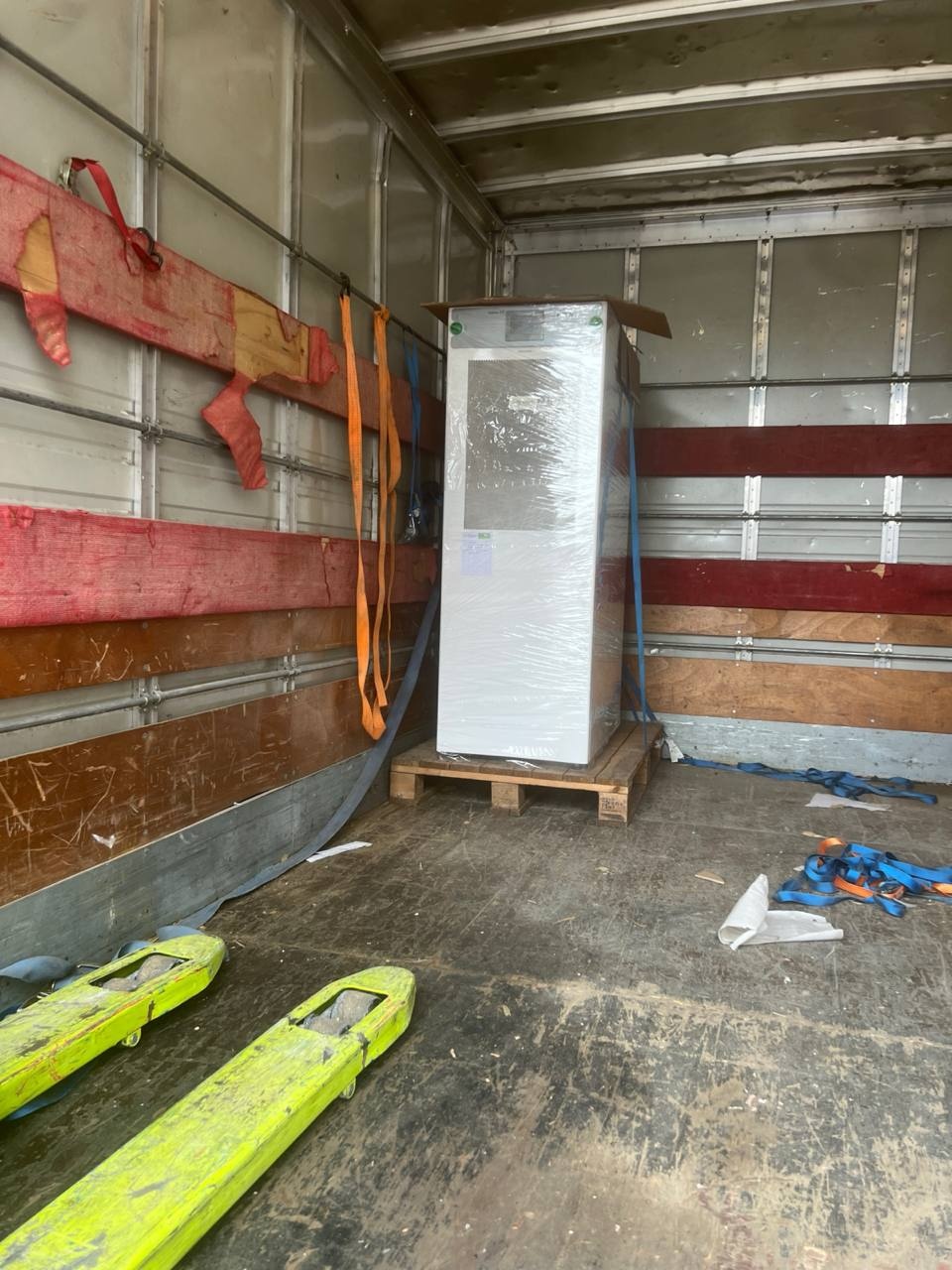

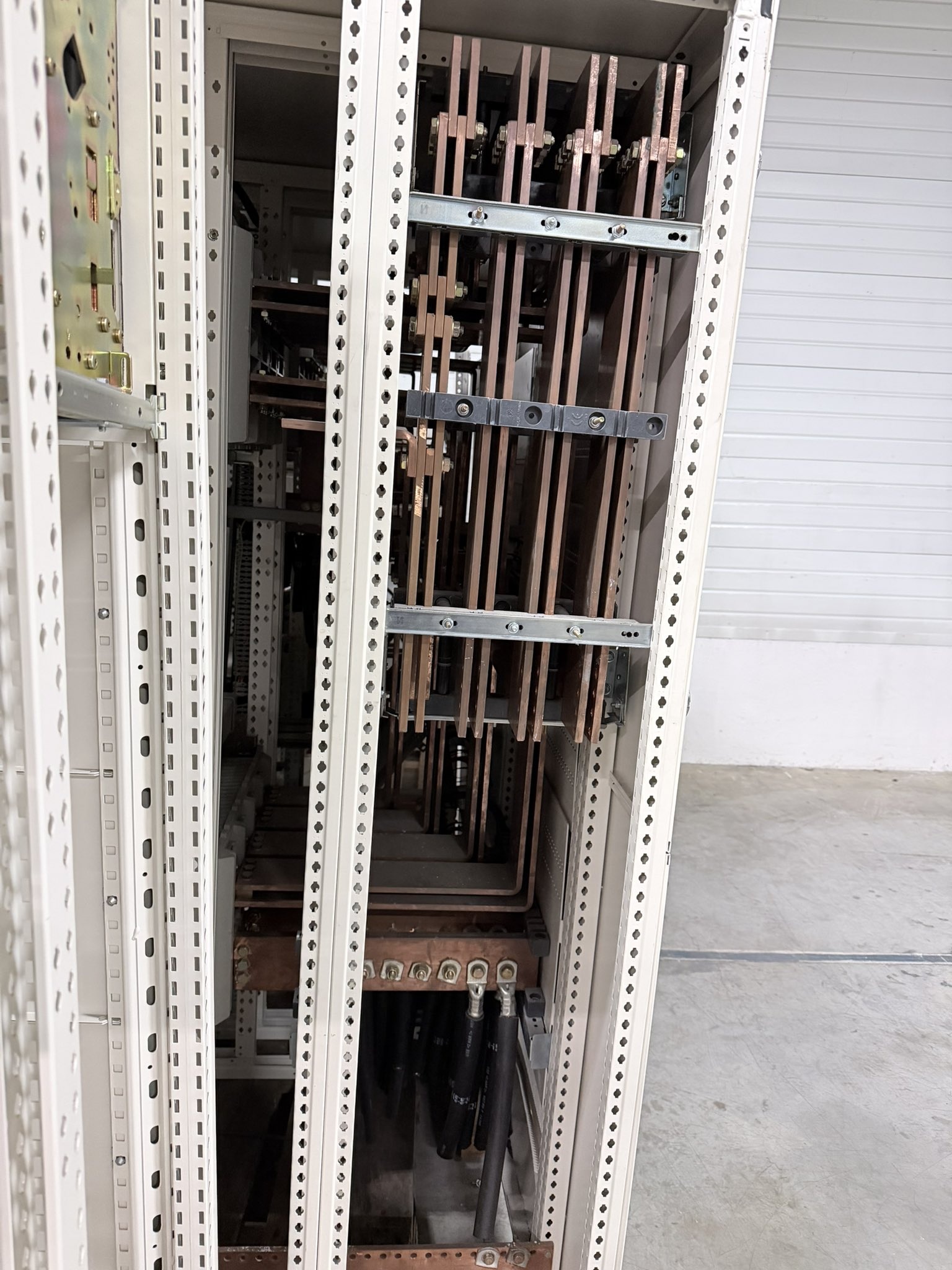

Энергоснабжение: приёмка в Самаре
На заводе-изготовителе в Самаре мы провели приёмку оборудования систем энергоснабжения. В ходе проверки выявлена часть недочётов — поставщик устраняет замечания до отгрузки. Это нормальная практика: заводская приёмка как раз и существует для того, чтобы найти и устранить несоответствия до того, как оборудование окажется на строительной площадке, где любая доработка обходится значительно дороже.

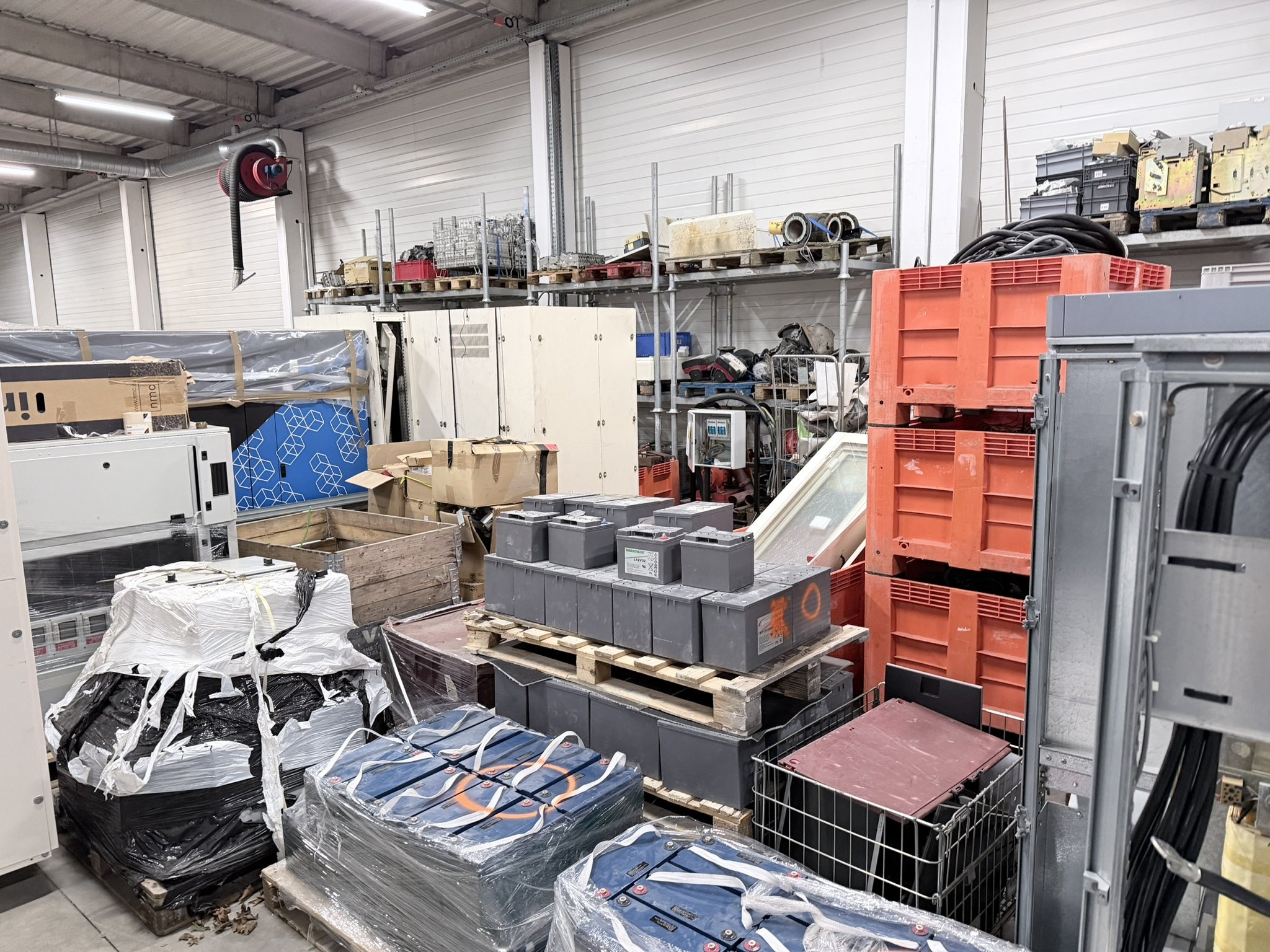

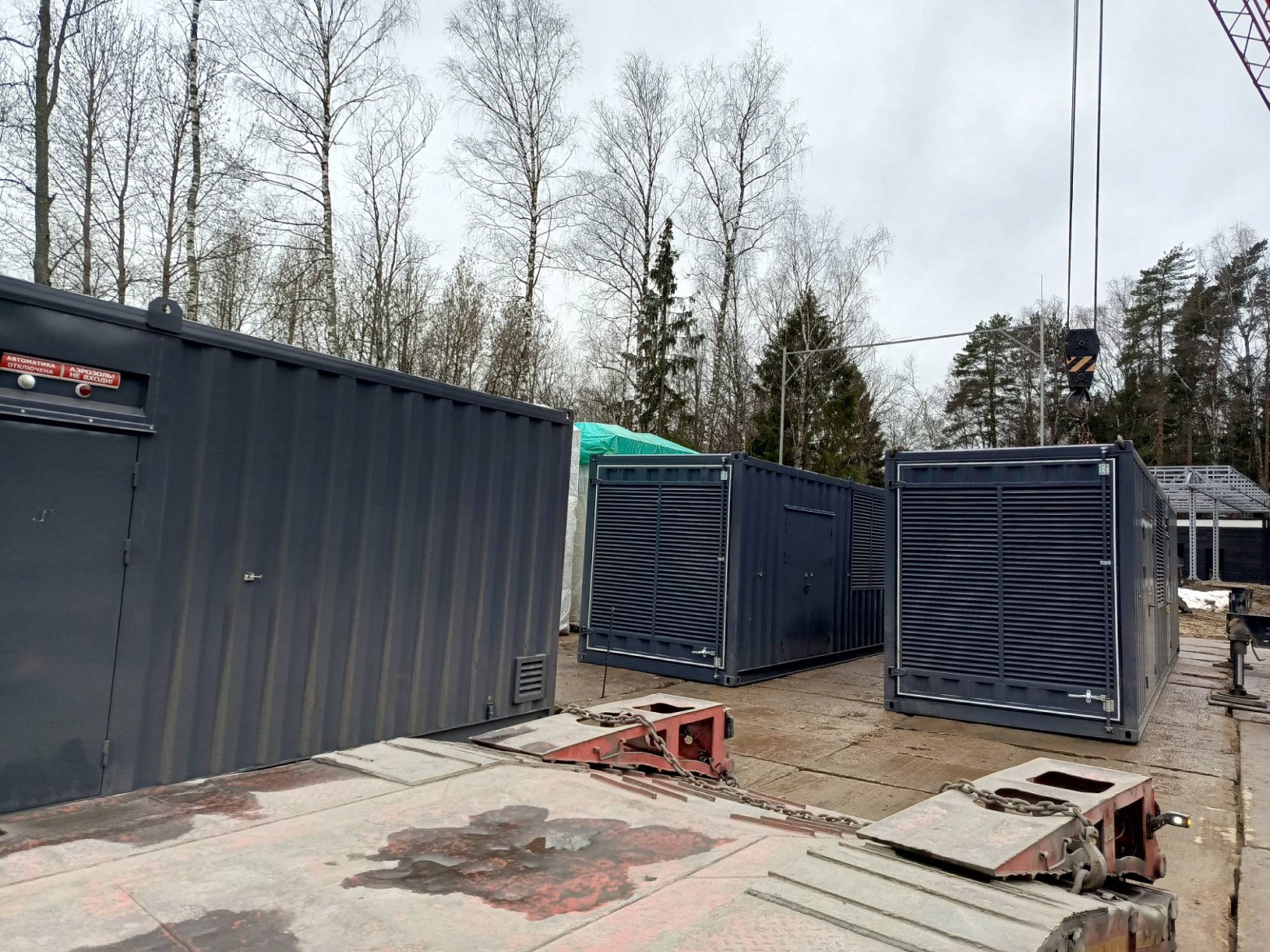

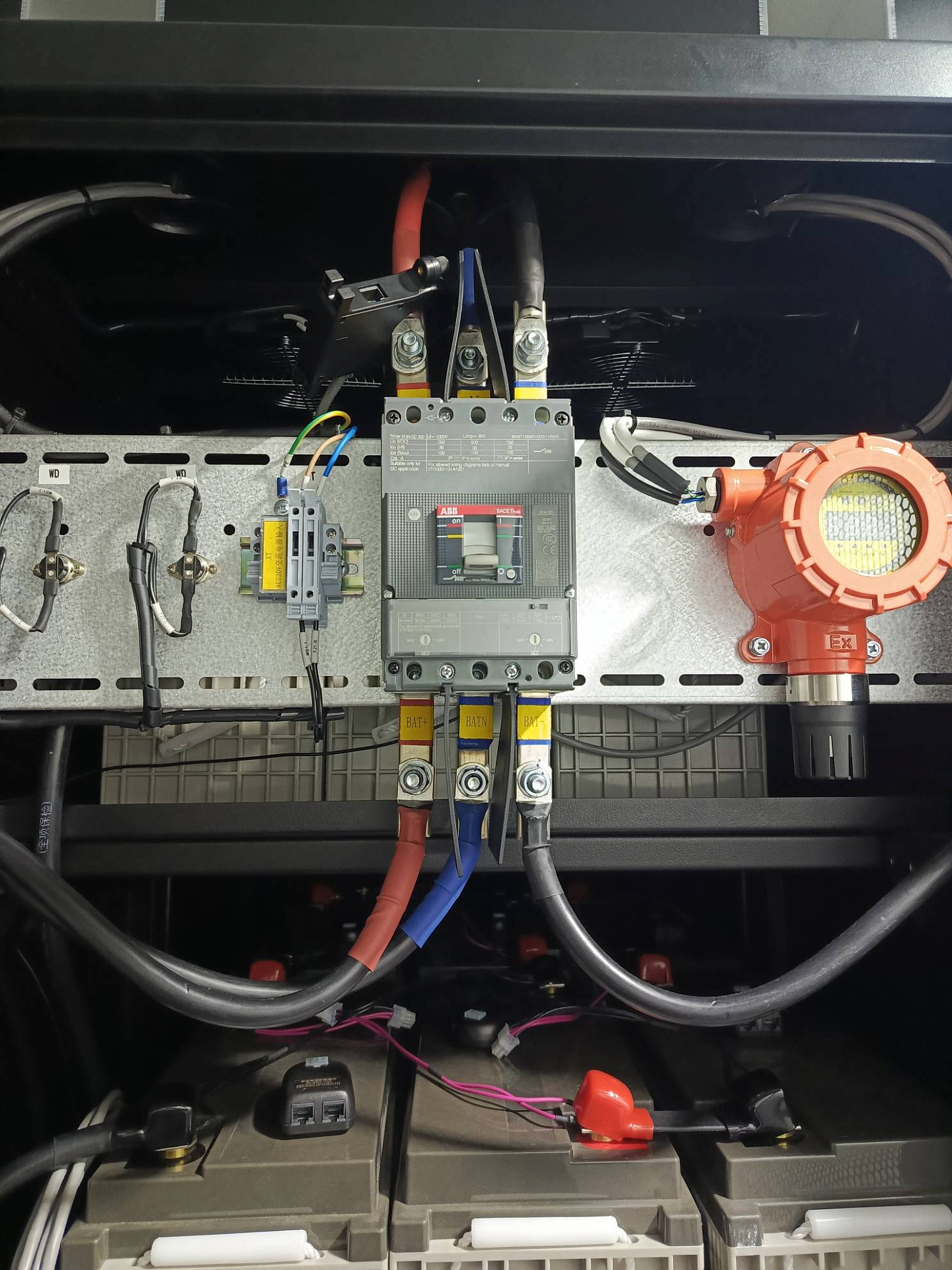

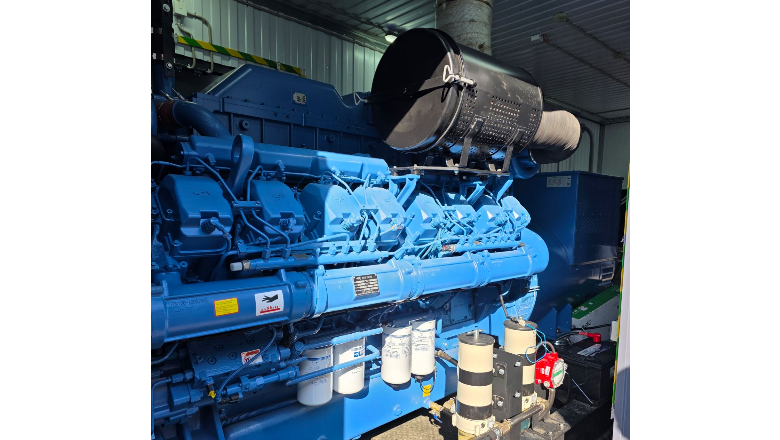

Дизель-генераторные установки: три ДГУ готовы к отправке

ДГУ — Yuchai ДЭС (ДГУ) представляет собой блок-контейнер, в котором смонтированы дизель-генераторная установка MVAE1800YCО/A (Китай) нагрузки.
Мытищи: проектирование и согласования
На нашей второй площадке продолжается работа с документацией. Проектная документация подготовлена, проверена, по результатам проверки выданы замечания — сейчас идёт их отработка. Кроме того, запланирована встреча с администрацией города Мытищи для уточнения технических условий по присоединению объекта к городской инженерной инфраструктуре: электрическим сетям, водоснабжению, канализации и другим коммуникациям. Согласование ТУ с муниципалитетом — обязательный этап, без которого невозможно перейти к рабочей документации и строительству.
Апрель стал месяцем, когда проект в Марфино окончательно перешёл из категории «стройка» в категорию «работающая инфраструктура». Контейнерный ЦОД прошёл боевое крещение — причём не только плановыми испытаниями, но и реальными аварийными отключениями энергии. А на площадке продолжает поступать оборудование для капитального здания. Обо всём по порядку.

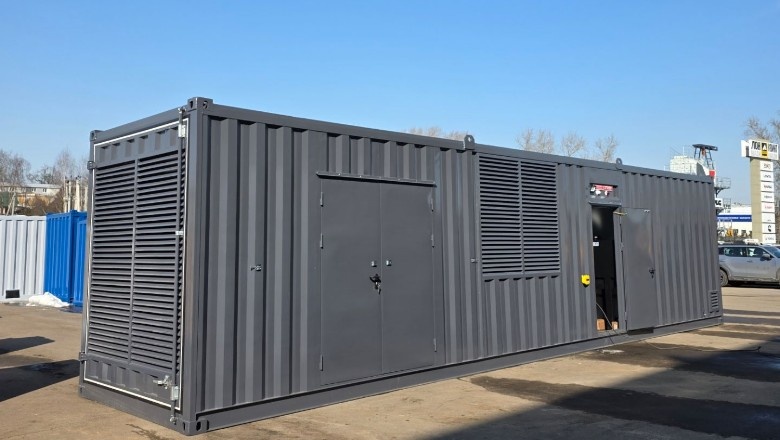

- КЦОД: контейнерный ЦОД работает в штатном режиме. Резервный дизель-генератор прошёл проверку реальными отключениями энергии. Проводим показы и общаемся с потенциальными клиентами.

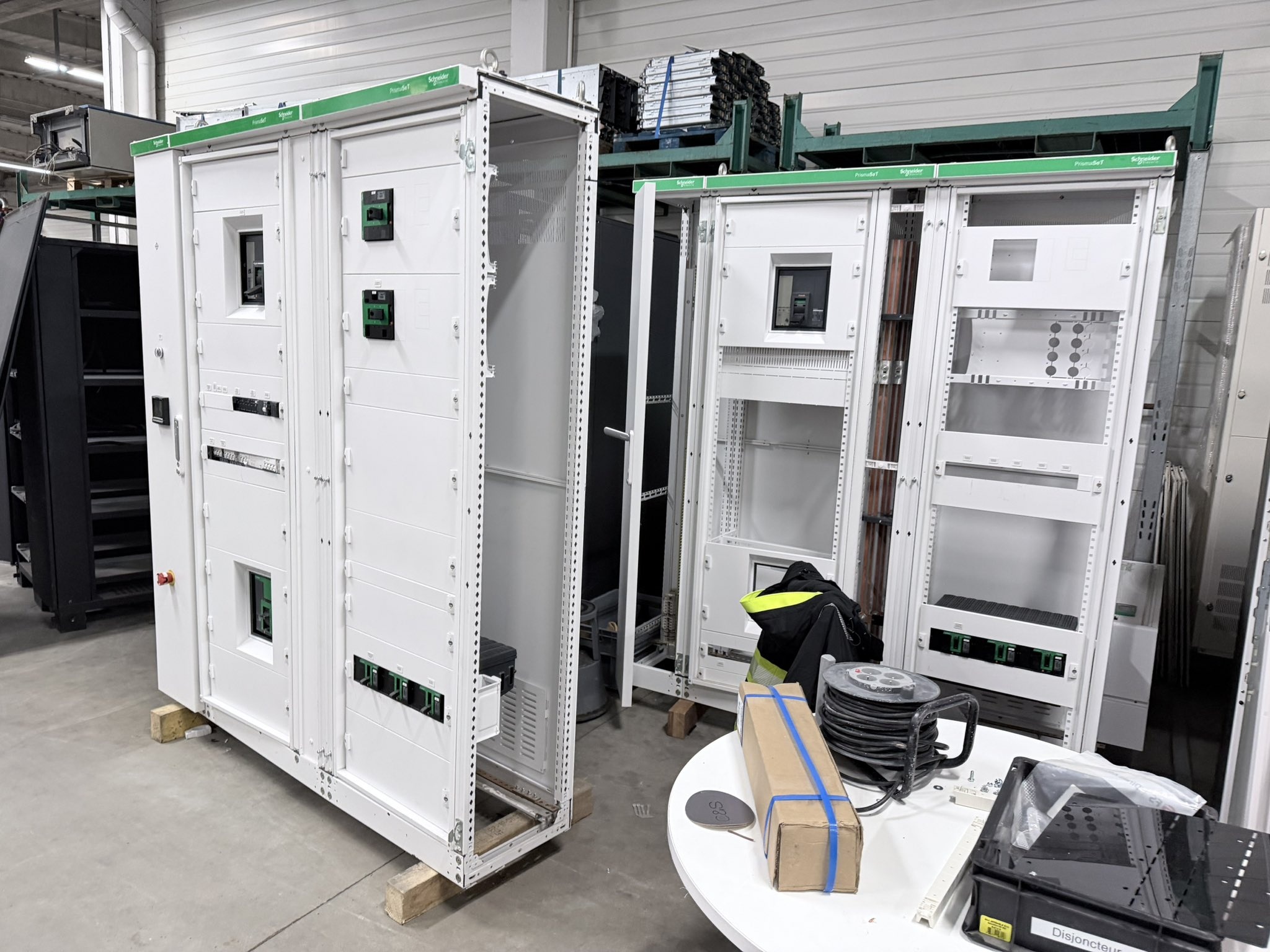

- Энергетика для капитального ЦОД: доставлены 3 дизельные электростанции по 1,3 МВт. Доставлены и размещены 2 из 3 газопоршневых установок.
- Газ: идёт проектирование газового подключения, в мае проект уходит на согласование в Мособлгаз.

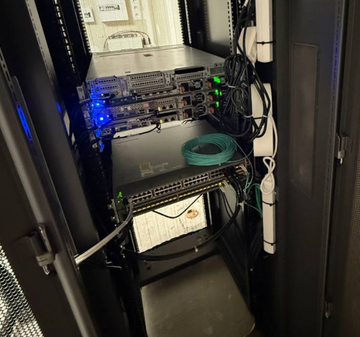

КЦОД: боевое крещение
В марте мы сообщали о завершении пусконаладки контейнерного ЦОД на 10 стоек по 12 кВт. Теперь можно сказать: КЦОД работает. Объект полностью функционален и готов к размещению клиентского оборудования.
Как проверяли надёжность
Во время пусконаладки мы многократно тестировали сработку резервного дизель-генератора мощностью 200 кВт, который был специально закуплен для КЦОД ещё осенью 2025 года. Сценарий простой: имитация отключения внешнего питания — и проверка, запустится ли генератор в штатном режиме.
А потом природа устроила нам незапланированный тест. После испытаний прошёл сильный снегопад, и в округе несколько раз аварийно отключали электроэнергию. Каждый раз наш дизель-генератор запускался штатно — КЦОД продолжал работать без перебоев. Пожалуй, лучшей проверки резервного питания и придумать сложно: не лабораторный тест, а реальная аварийная ситуация.
Помимо энергоснабжения, при пусконаладке проверяли работу системы охлаждения. Серверную нагревали тепловыми пушками, имитируя тепловыделение оборудования под нагрузкой. Кондиционеры справились — температурный режим поддерживался в заданных параметрах.
Первые показы и обратная связь

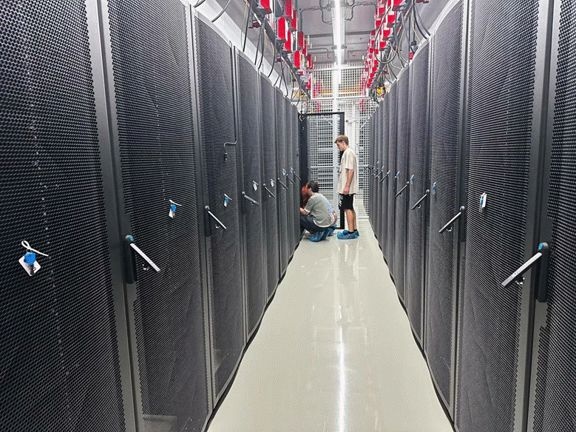

КЦОД уже вызывает интерес у рынка. Мы проводим показы объекта потенциальным клиентам и общаемся с компаниями дистанционно. Вопросы типичные и предметные: соответствие требованиям уровня Tier III, доступная мощность, наличие резервного питания, тип охлаждения. По всем пунктам КЦОД отвечает требованиям: резервное питание проверено в реальных условиях, охлаждение — фрикулинговое.
Энергетика капитального ЦОД: дизель и газ
Пока КЦОД работает на своём компактном дизель-генераторе мощностью 200 кВт, для будущего капитального здания ЦОД формируется серьёзная энергетическая инфраструктура. И здесь за апрель произошло сразу несколько событий.

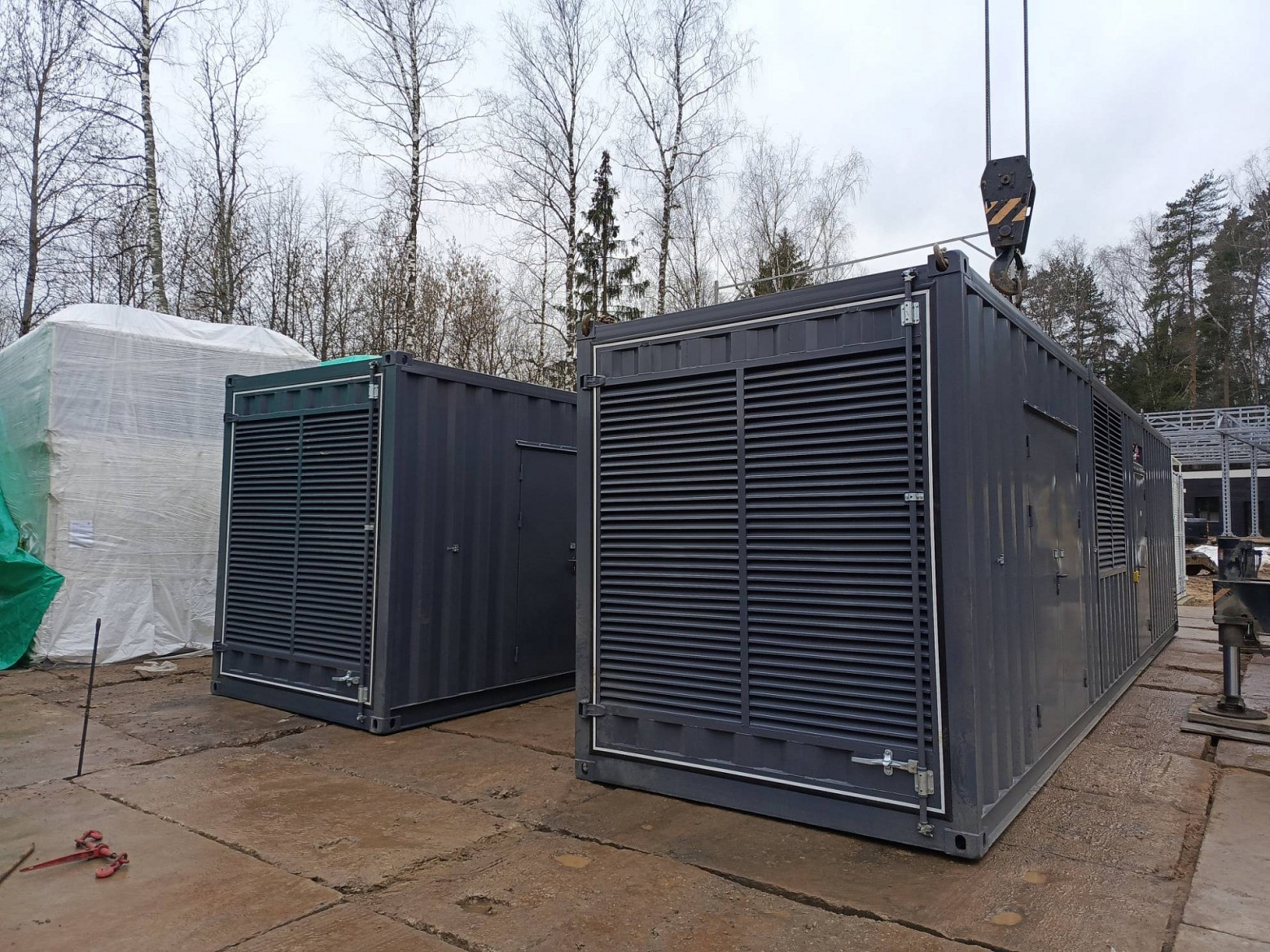

3 дизельные электростанции: резервное питание

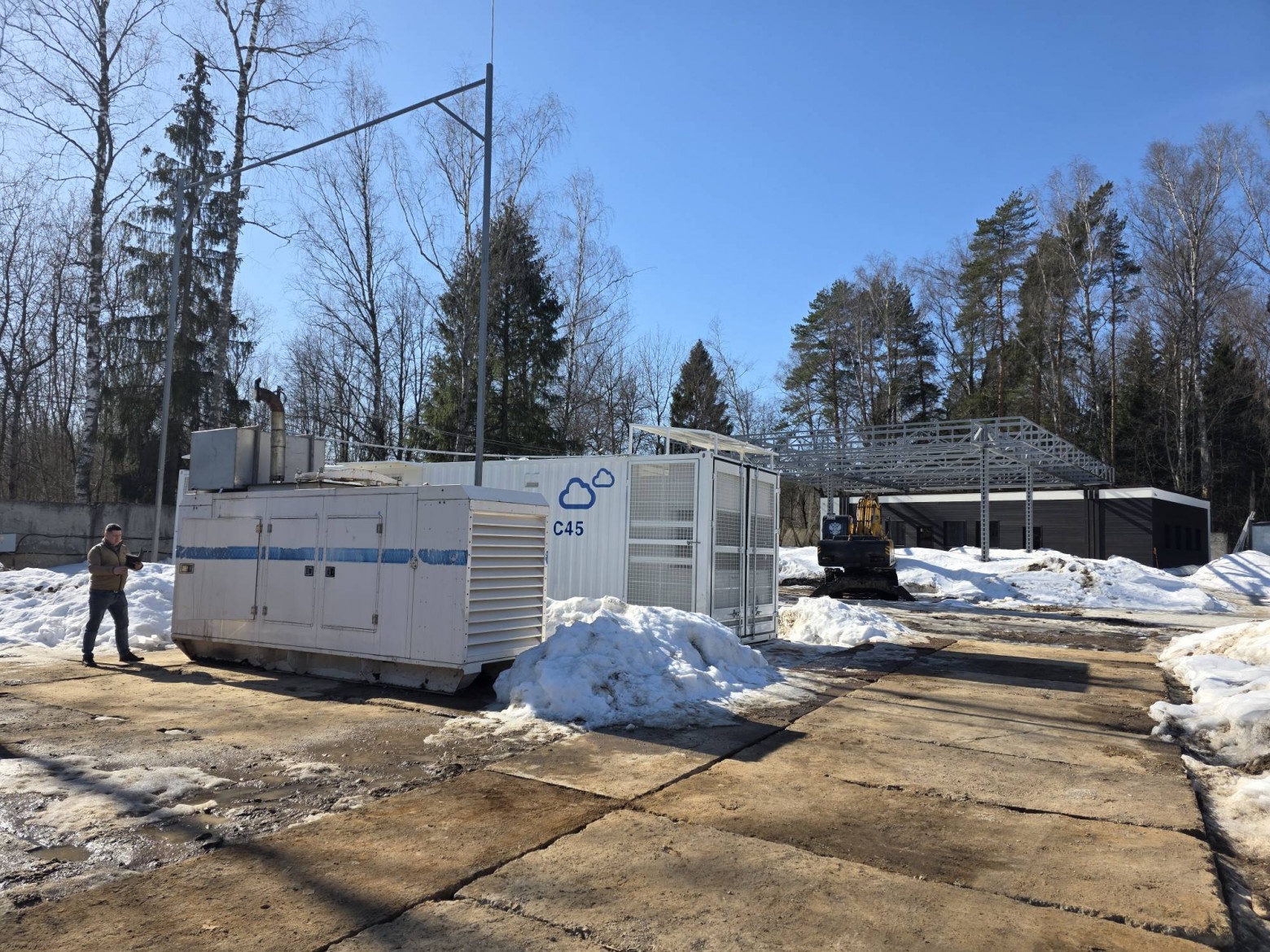

На площадку в Марфино доставлены и разгружены 3 дизельные электростанции (ДЭС) в контейнерном исполнении. Мощность каждой — 1 300 кВт. Суммарная резервная мощность — 3,9 МВт. Каждая ДЭС (ДГУ) оснащена топливным баком на 10 тонн, что обеспечивает автономную работу при полной нагрузке в течение 30–36 часов.
Сейчас установки размещены на площадке временного хранения. Летом построим под них фундаменты, после чего ДЭС займут свои штатные места.
2 газопоршневые установки: основное питание
Ключевая новость в энергетике: на площадку в Марфино доставлены и размещены 2 из 3 газопоршневых установок (ГПЭС). Они стоят на площадке хранения рядом с ДЭС. Третья ГПЭС (ГПУ) находится на этапе изготовления — её пакетируют и оборудуют на заводе.
Важно понимать распределение ролей: ГПЭС — это основной источник электроснабжения капитального ЦОД, а ДЭС — резервный, на случай аварий. Такая схема позволяет обеспечить и экономическую эффективность (газ дешевле сетевого электричества), и надёжность (дизель подхватит нагрузку при любом сбое).
Газовое подключение: проект на финише
Газовая труба проходит по границе участка — подведение с нуля не требуется. Сейчас завершается проектирование газового подключения от существующей трубы к нашим потребителям. Технические условия были скорректированы. В мае проект уходит на согласование в Мособлгаз, после чего — сразу прокладка. Подрядчик определён и ждёт отмашки.
Масштаб капитального ЦОД: первые цифры
Раз мы заговорили об энергетике, стоит обозначить масштаб того, что строится. Планируемая мощность первого модуля капитального ЦОД — 4 МВт, разделённая на два машинных зала по 2 МВт каждый. Строиться будет весь модуль целиком, но запуск начнётся с первого машинного зала. Это позволяет ввести объект в эксплуатацию быстрее, а второй зал наращивать по мере заполнения первого.
Для сравнения: действующий контейнерный ЦОД — это 120 кВт IT-нагрузки. Первый машинный зал капитального здания — 2 МВт. Разница в масштабе — более чем в 16 раз.

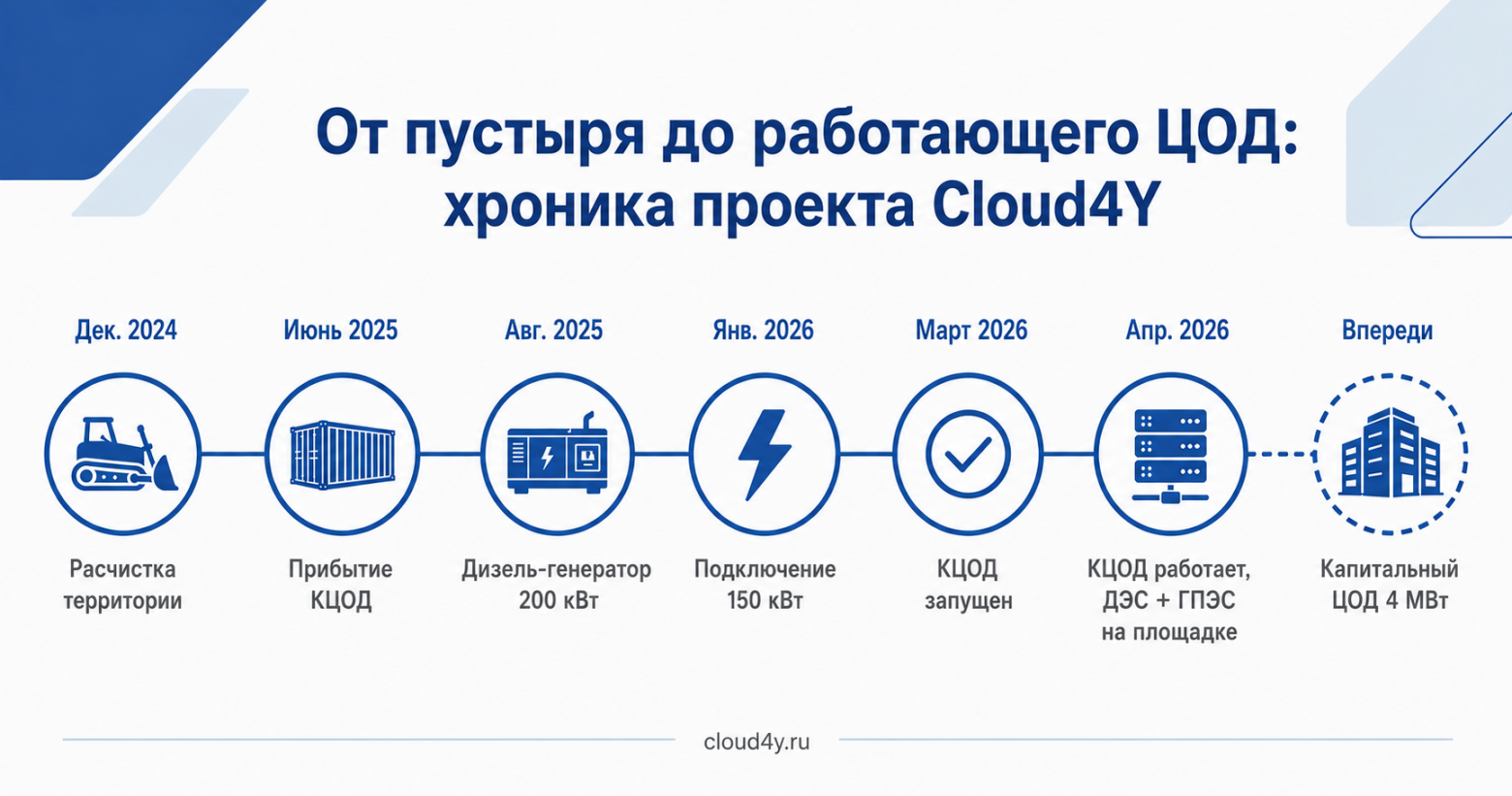

От пустыря до ЦОД: хроника проекта
Наша серия идёт больше года. За это время площадка в Марфино прошла путь, который стоит окинуть взглядом:
А что с Мытищами?
Напомним, что параллельно мы строим второй ЦОД — в Мытищах. В этом выпуске он остался за кадром: ключевые события апреля происходили в Марфино. Как только в Мытищах начнётся активная фаза — мы посвятим этому отдельный материал.
Итого за апрель
Контейнерный ЦОД в Марфино прошёл проверку реальными аварийными отключениями и работает в штатном режиме. Для капитального здания ЦОД мощностью 4 МВт на площадке уже находятся 3 дизельные электростанции суммарной мощностью 3,9 МВт (резерв на 30–36 часов автономной работы) и 2 из 3 газопоршневых установок (основное питание). Газовый проект выходит на согласование. Масштаб растёт.
Если апрель был месяцем энергетики, то
май стал месяцем связи и масштаба. У площадки в Марфино появилась «нервная система» — мы проложили магистральный оптический кабель и выстраиваем сразу несколько независимых вводов. А ещё утвердили генплан целиком, и теперь видно, во что вырастет площадка на бумаге: шесть модулей и до 24 МВт. Параллельно закрыли вопрос автономности по топливу и сдвинули с места фундаменты под энергоцентр. Обо всём по порядку.
- Связь: проложен подземный бронированный кабель на 48 волокон (2,5 км) от КЦОД до магистрали на Дмитровском шоссе. Готовим до трёх независимых вводов.
- Генплан: утверждён мастер‑план площадки — 6 модулей, суммарно до 24 МВт. Идёт проектирование (стадия П).
- Энергетика: приступаем к устройству фундаментов под ДГУ и ГПУ; третья ГПУ — на заводе, доставка в конце июля; газовый проект уходит на согласование.
- Топливо: заключены два договора на поставку дизтоплива; экстренная доставка — до 8 часов.
- Мытищи: иной формат — изначально крупный ЦОД на 40 МВт из двух зданий, без модульной схемы.
Связность: у Марфино появляется «нервная система»
ЦОД без связи — это просто здание с серверами. Поэтому мы вплотную занялись оптикой. И сразу закладываем не один канал, а несколько независимых вводов — с запасом по надёжности, чтобы доступность площадки не зависела от одной‑единственной трассы.

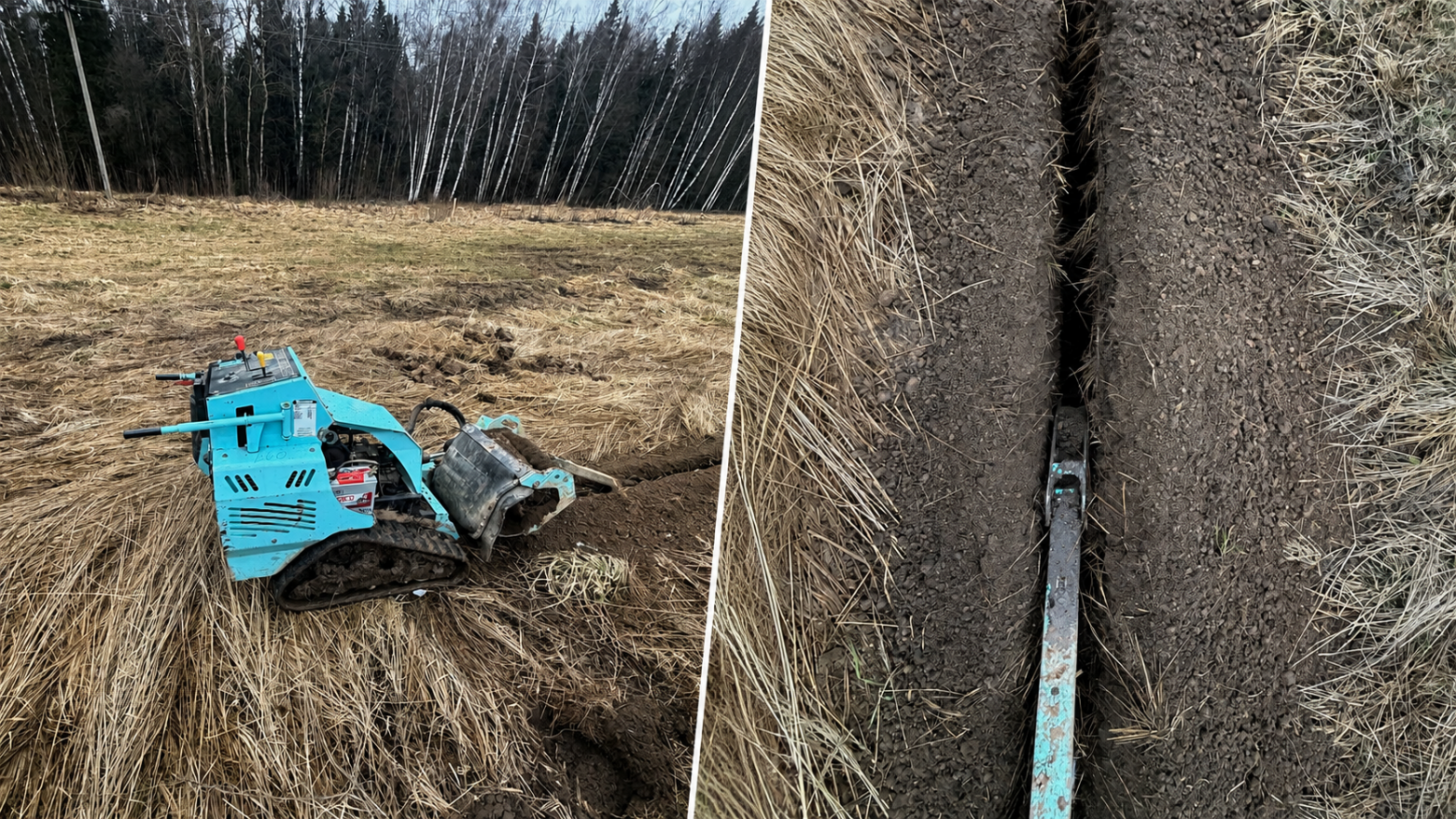

Первый ввод: магистральный кабель уже в земле
Мы проложили подземный бронированный оптический кабель на 48 волокон от контейнерного ЦОД до оптических магистралей вдоль Дмитровского шоссе. 2,5 км — это всё расстояние до магистрали, кабель уложен полностью. Со стороны КЦОД он уже сварен и заведён внутрь контейнерного ЦОД. Этот ввод мы реализуем с оператором ООО «Наука‑Связь».
Остался один шаг — врезка в магистраль. Технически это несложно, но у нас есть два варианта подключения, и мы ждём, какой из них согласует владелец магистрали. Вопрос сейчас в проработке — рассчитываем присоединиться в течение пары недель, возможно раньше.
Второй ввод: телеком‑канализация от «Марафона»
Параллельно, по другой стороне дороги, проектируется телекоммуникационная канализация — её по государственному проекту тянет компания ООО «Марафон» из Дубны в Москву. Для нас уже утверждён проект ответвления: канализацию доведут прямо на наш участок, и в ней пойдёт ещё один 48-волоконный кабель. Реализация — до конца года, договор техприсоединения уже готовим.
Принципиальное отличие от первого ввода: здесь кабель идёт не просто в земле, а в специальных канализационных трубах. Бронирование ему не нужно — трубы и есть броня.
Третий контур — резерв
Сейчас в работе есть и воздушный кабель на 12 волокон (тоже от «Науки‑Связи»). Пока он выступает как второй, резервный канал. Когда «Марафон» доведёт свою канализацию, воздушка станет третьим контуром — либо мы откажемся от неё совсем.
Почему это важно. Итог — до трёх физически разнесённых вводов: подземный бронированный кабель, кабель в защищённой канализации с другой стороны дороги и воздушная линия. Это разные маршруты и разная физика, то есть нет единой точки отказа по связи. Оптика тянется сразу и для КЦОД, и для капитального здания; сейчас контейнерный ЦОД подключён через воздушку и первый ввод.
Генплан: проявился полный масштаб

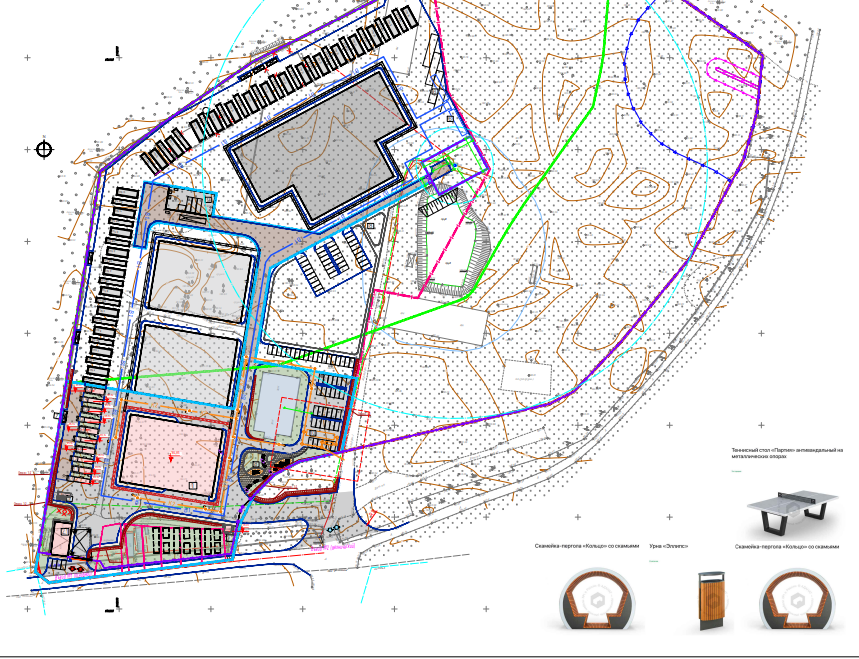

Мы утвердили мастер‑план площадки целиком — и теперь можно показать, во что вырастет Марфино. Проектом предусмотрено шесть модулей: три отдельных типовых и один «тройной», эквивалентный ещё трём. Каждый модуль — это два машинных зала по 2 МВт, то есть 4 МВт на модуль. Суммарно сейчас запроектировано 24 МВт.
Для сравнения: действующий контейнерный ЦОД — это около 120 кВт IT‑нагрузки. Полная площадка по генплану — 24 МВт. Разница в масштабе — двухсоткратная.
Кроме самих зданий ЦОД с админ‑блоком, генплан расставил всю обвязку площадки:
- два въезда;
- энергоцентр (ГПУ и ДГУ);
- КПП с переговорной;
- резервуары сброса топлива;
- резервуары пожаротушения;
- парковку для клиентов.
Зачем нужен «типовой» модуль. Утверждённая планировочная структура первого модуля становится шаблоном для остальных: те же материалы, те же работы, единый энергоцентр на всех. Это заметно ускоряет и удешевляет строительство следующих зданий — не нужно каждый раз проектировать с нуля.
Что внутри первого модуля
Сейчас проектирование здания идёт на стадии П. Уже определены ключевые параметры первого модуля: два машинных зала по 150–153 стойки в каждом, мощность одной стойки — до 15 кВт. Здание в 2–3 этажа (третий — технический). Охлаждение — фрикулинг с принудительным насосом для доохлаждения.

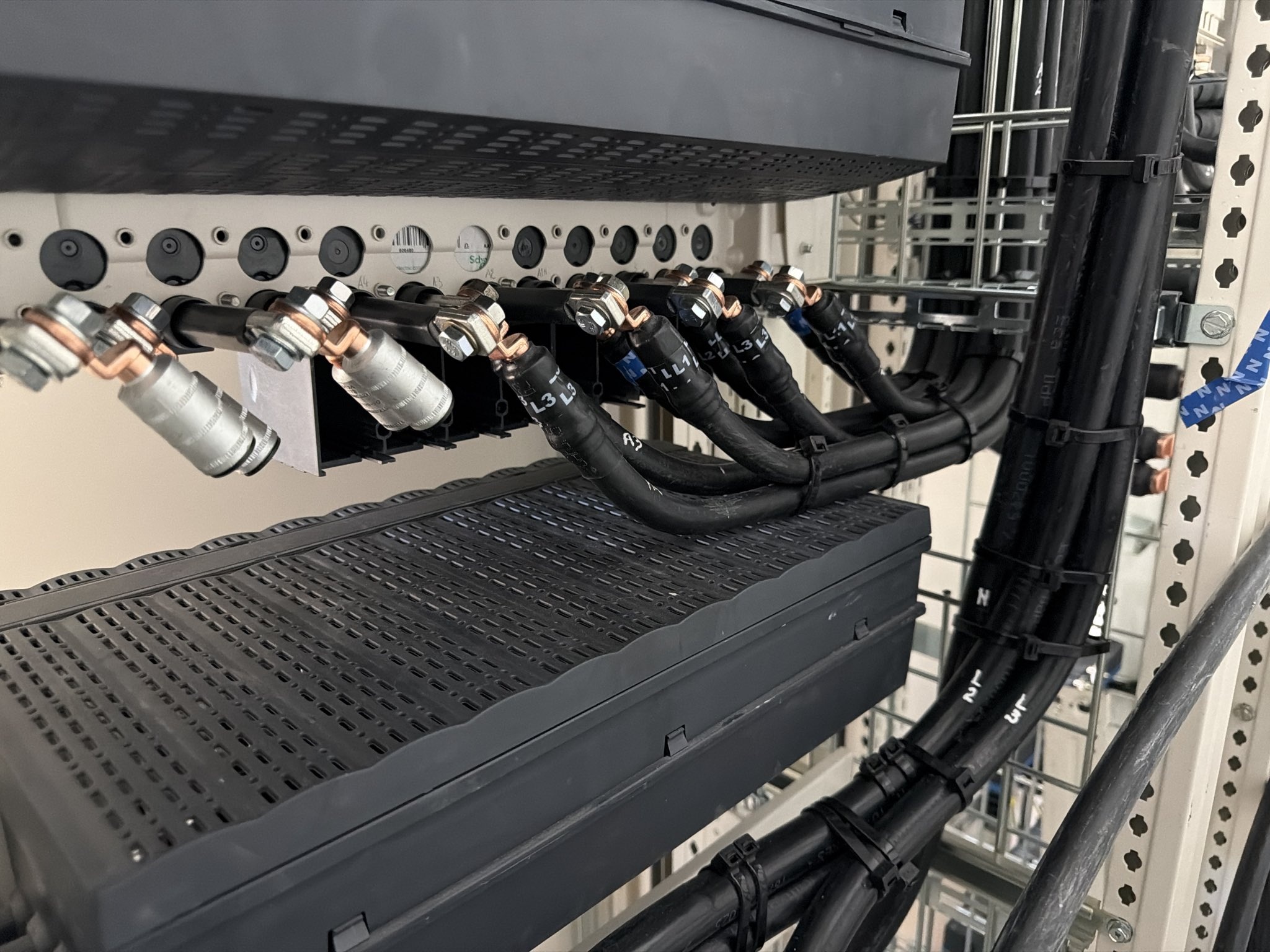

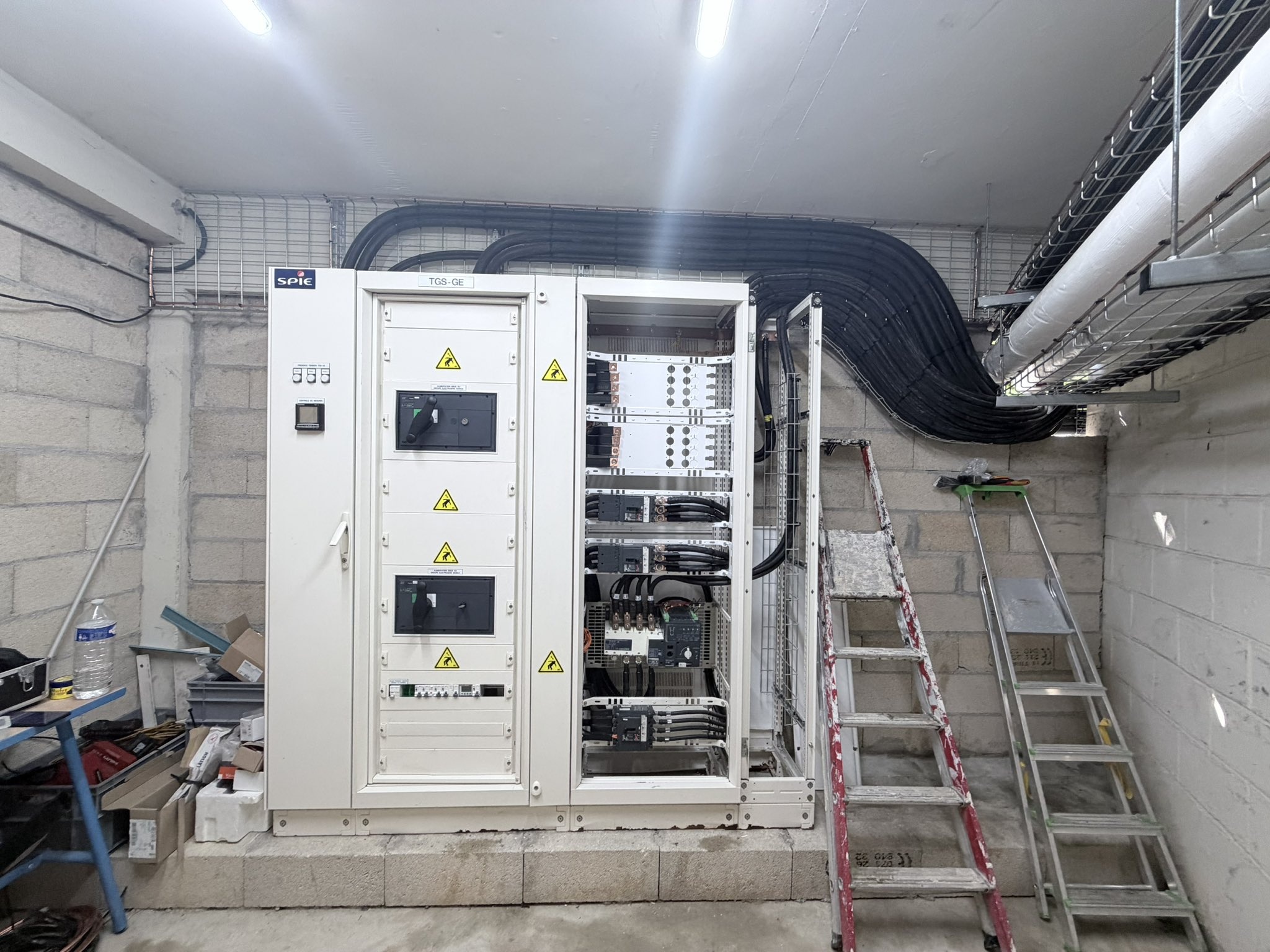

Энергетика: фундаменты, газ и третья установка
Энергетическая линия из прошлых частей продолжает двигаться, хотя без громких финишей.
- Устройство фундаментов под ДГУ и ГПУ — начинается. Подрядчик есть, на местности наносят координаты, работы стартуют со следующей недели. Напомним: летом установки должны занять свои штатные места.
- Третья ГПУ — пока на заводе. Её доставку на площадку ждём в конце июля. Две из трёх уже в Марфино (об этом писали в части 15).
- Газ — на пороге согласования. Проект газового подключения только уходит на согласование, сама прокладка ещё не началась: сейчас на стадии заключения договора на прокладку.
Топливо: автономность закрыта договорами
В части 15 мы рассказывали про три дизель‑генераторные установки (ДГУ) с баками по 9–10 тонн — это 30–36 часов автономной работы под полной нагрузкой. В мае мы закрыли логичный следующий вопрос: а что будет, когда баки начнут пустеть?
Заключены два договора с двумя топливными компаниями — сразу с двумя, чтобы не зависеть от одного поставщика. Предусмотрены два режима: плановая заправка в течение двух дней с момента заявки и экстренная — с круглосуточным приёмом заявок и доставкой до 8 часов.
Почему это важно. Баков ДГУ хватает на 30–36 часов, а экстренная доставка укладывается в 8 часов. То есть подвоз успевает прийти задолго до того, как топливо закончится — автономность фактически становится неограниченной. Поэтому отдельное топливохранилище на площадке не требуется: запас в самих баках ДГУ большой. Поставщиков выбирали по круглосуточному приёму заявок, скорости доставки, опыту и наличию транспорта как большого, так и малого объёма. Пока, к слову, заправляли только небольшой ДГУ контейнерного ЦОД.
А что с Мытищами?
Второй наш ЦОД — в Мытищах — пока остаётся на стадии П, и подробности будут уже в следующем выпуске. По формату это принципиально иной объект, чем Марфино: не модульная схема, а изначально крупный ЦОД. Планируемая мощность — 40 МВт, в двух основных зданиях, расположенных более плотно. Как только начнётся активная фаза, посвятим Мытищам отдельный материал.

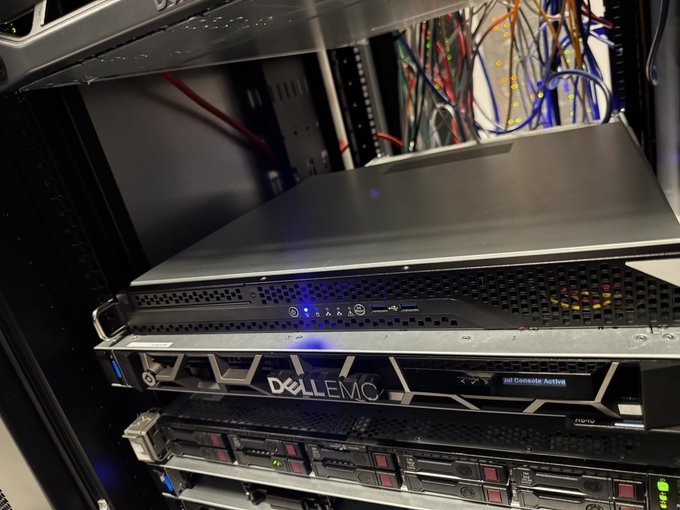

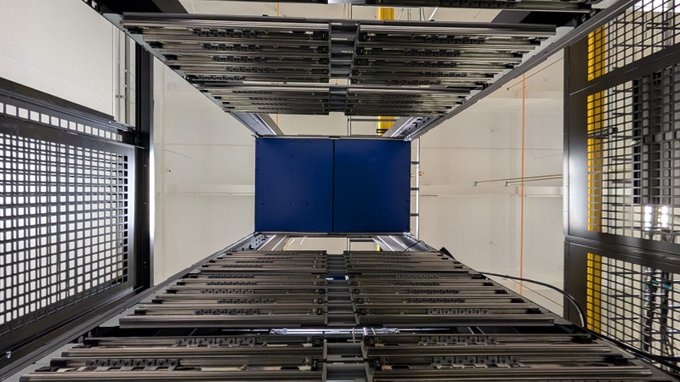

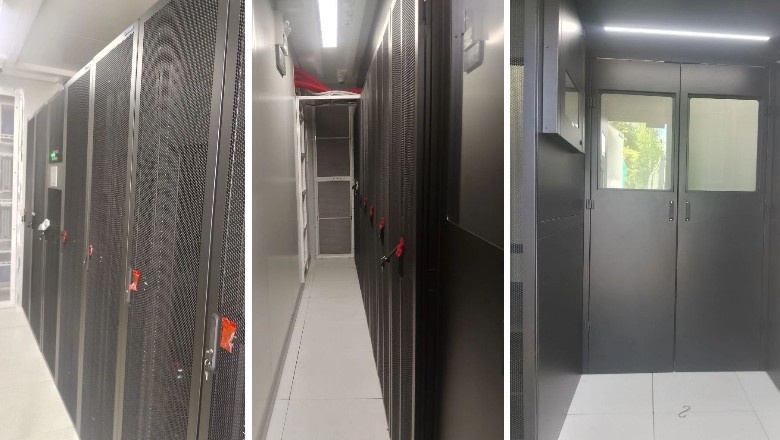

Заглянем внутрь КЦОД
Пока на площадке разворачивается большая стройка, контейнерный ЦОД в Марфино уже работает. Под конец — кадры изнутри: вот как он выглядит, пока рядом растёт капитальное здание.
Итого за май
Май добавил проекту в Марфино то, без чего ЦОД не работает, — связность. Магистральный кабель на 48 волокон уже в земле, врезка в магистраль — вопрос пары недель; параллельно готовятся ещё два независимых ввода, включая канализацию от «Марафона». Утверждённый генплан показал полный масштаб: 6 модулей и до 24 МВт. Приступаем к фундаментам под энергоцентр, газовый проект выходит на согласование, а два договора на топливо с доставкой до 8 часов фактически снимают потолок автономности. По Мытищам прояснился формат — крупный ЦОД на 40 МВт. Площадка обрастает инфраструктурой.

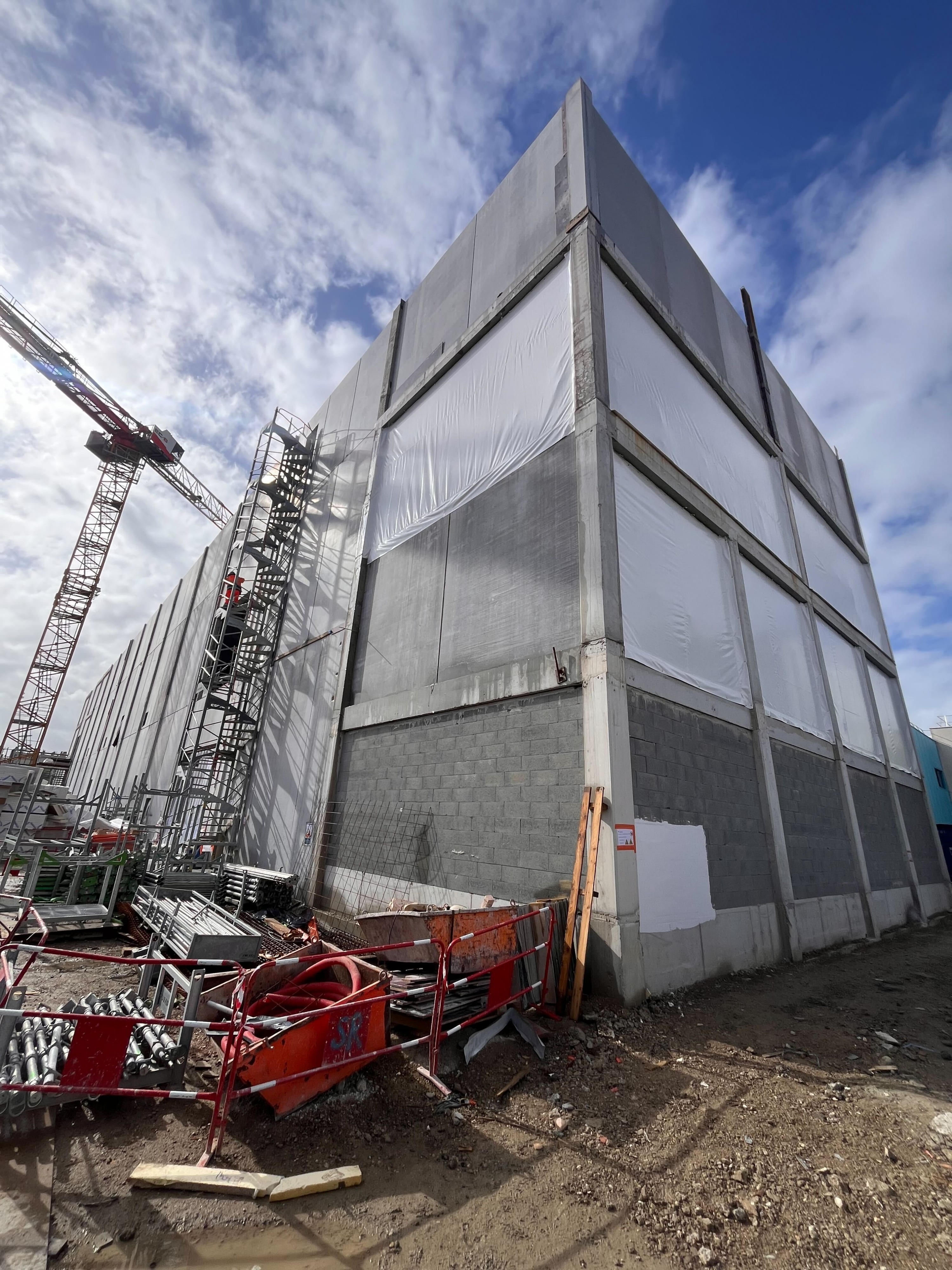

Июнь стал месяцем, когда проект перешёл из чертежей в бетон — в прямом смысле. На площадке уже забетонировали первые сваи под энергоцентр.

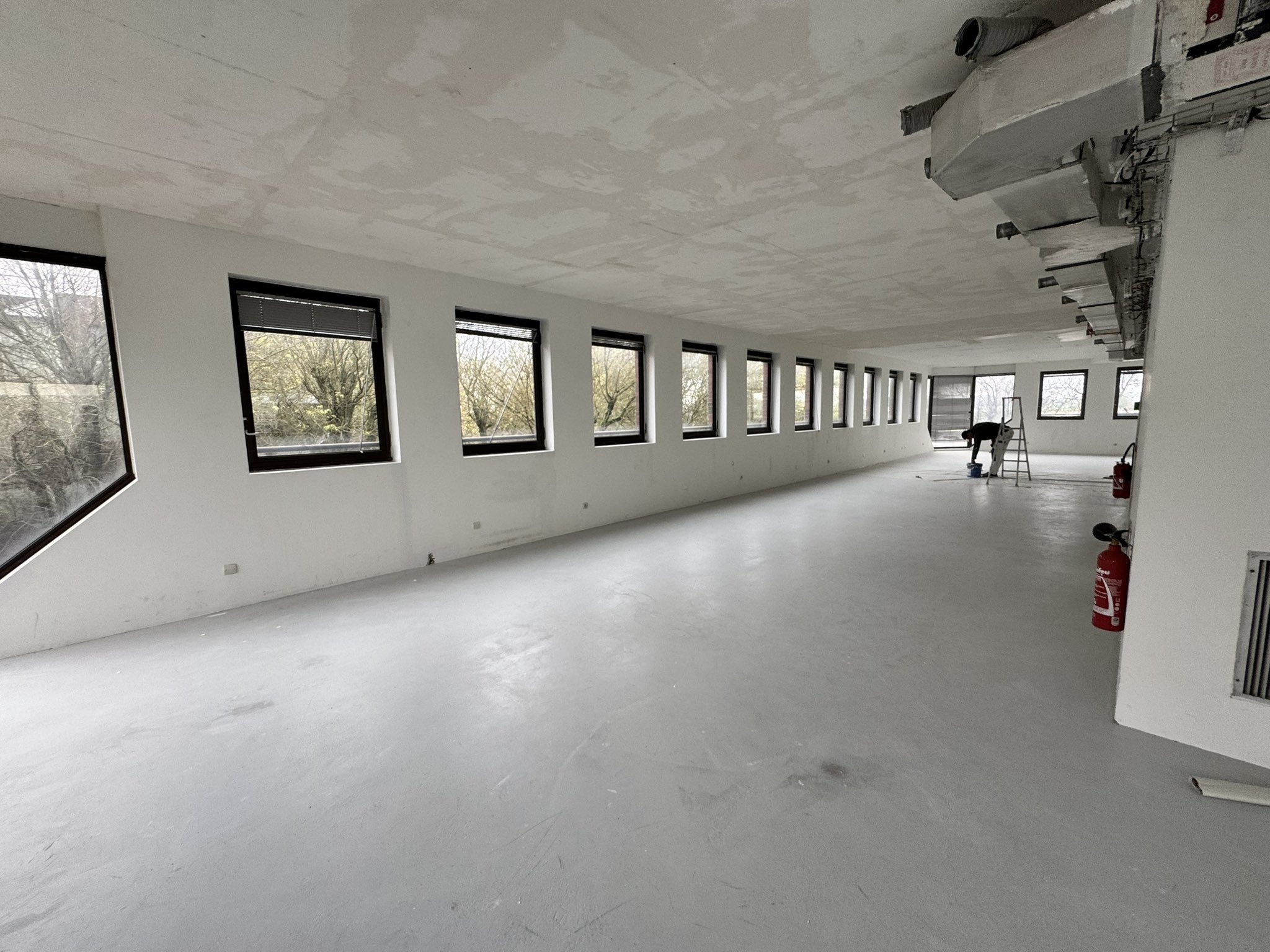

Каким будет ЦОД
Напомним масштаб. Участок — более 8,2 га. По утверждённому мастер-плану на площадке предусмотрено шесть модулей ЦОД: три отдельных типовых и один «тройной», эквивалентный ещё трём. Каждый модуль — это два машинных зала по 2 МВт, то есть 4 МВт на модуль; суммарно по генплану запроектировано 24 МВт. Подробно мастер-план мы разбирали в 16-й части.
Первая очередь — это один типовой модуль (здание №1 на генплане). Его характеристики:
- примерно 300 ИТ-стоек в модуле (150–153 в одном машинном зале, залов два);
- мощность стойки — в среднем около 10 кВт, до 15 кВт;
- энергопотребление модуля — до 4 МВт (два машинных зала по 2 МВт).

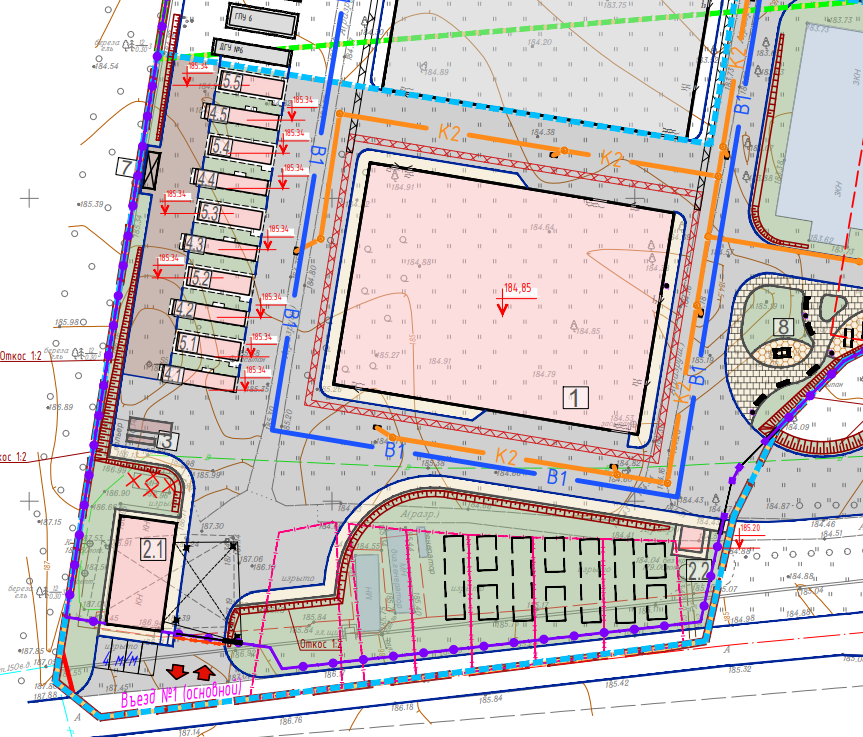

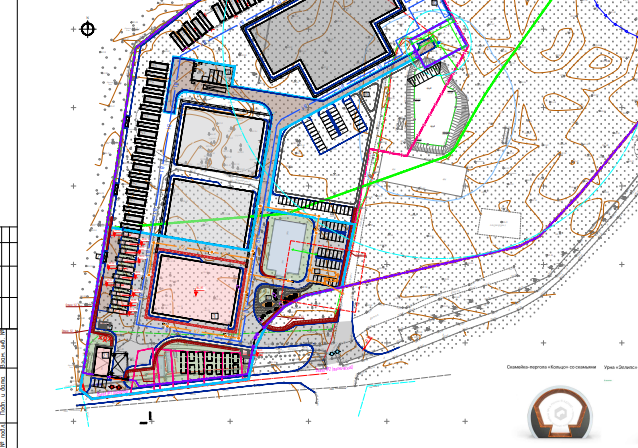

Фрагмент генплана. Первая очередь строительства — в границах голубого контура. Типовой модуль ЦОД выделен розовым. Слева — КПП, ДГУ и ГПУ.
Таким образом, модуль первой очереди — это примерно 300 ИТ-стоек и до 4 МВт (два машинных зала по 2 МВт). На старте запускается один машинный зал — 150–153 стойки и 2 МВт, затем второй. Утверждённый типовой модуль становится шаблоном для остальных: те же материалы, те же работы и единый энергоцентр на всю площадку — это заметно ускоряет и удешевляет строительство следующих зданий. Соответственно, «тройной» модуль — это порядка 900 стоек и до 12 МВт.
По технико-экономическим показателям корпус — двухэтажное здание общей (наземной) площадью 3 698,11 м², без подземной части. Суммарная поэтажная площадь в габаритах наружных стен составляет 4 166,79 м², строительный объём выше отметки 0,000 — 22 536 м³.
Резервирование оборудования всех систем — от N+1 до 2N в зависимости от системы. Заложена возможность полностью автономной работы ЦОД. К проектированию и последующей эксплуатации привлекаются команды специалистов с опытом реализации проектов в ЦОДах из ТОП-10 России.

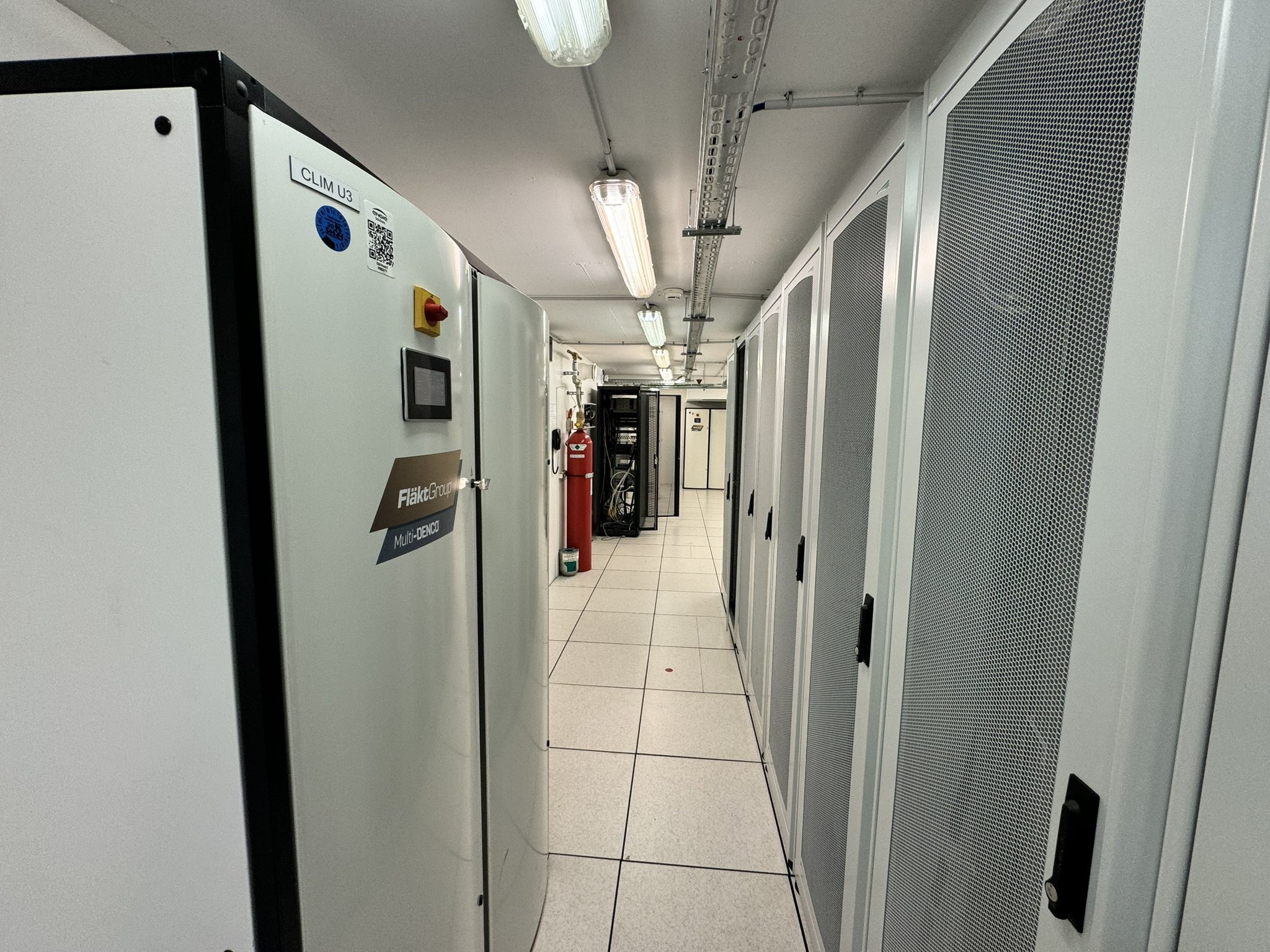

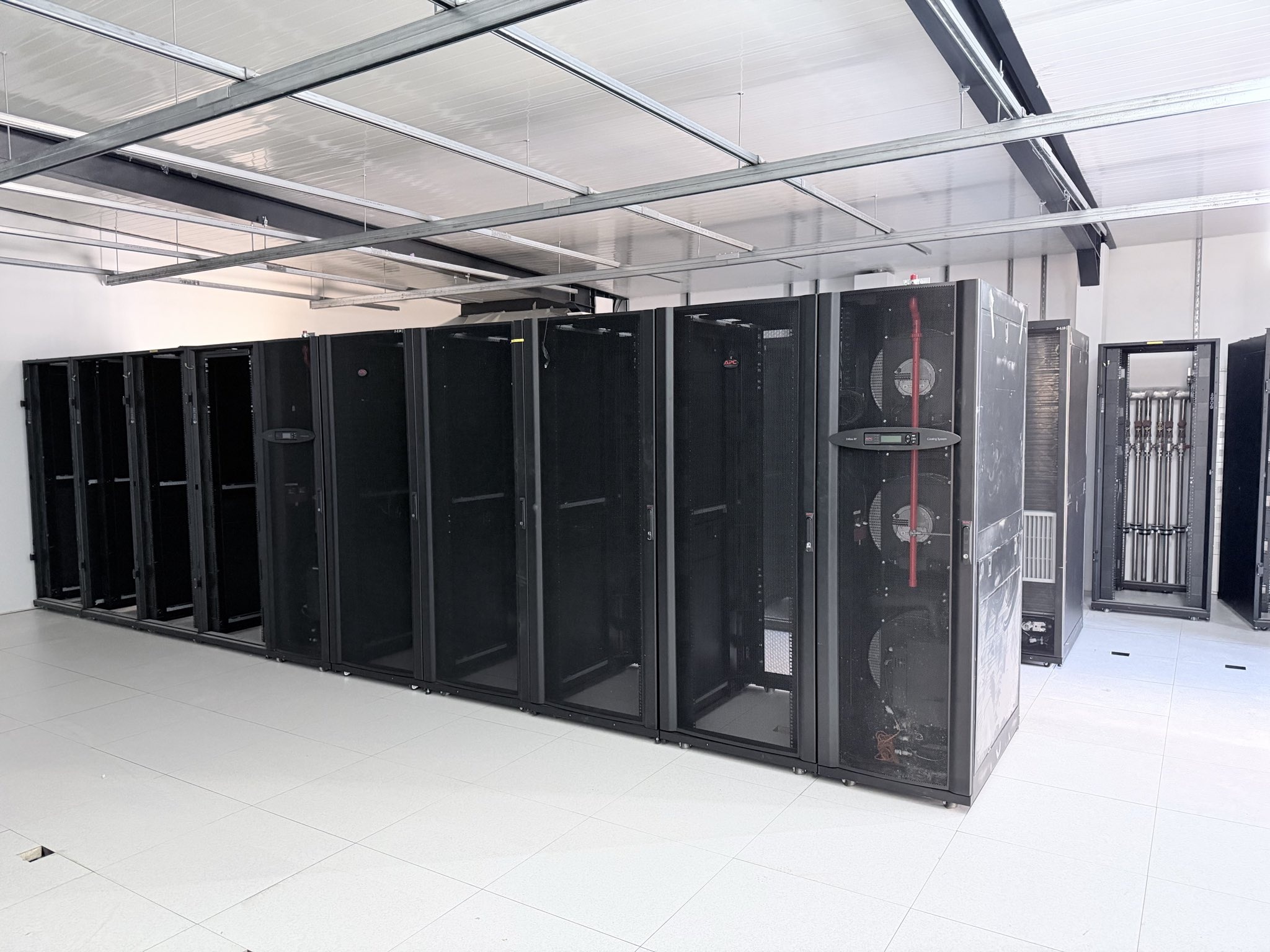

Отметим, что на площадке уже действует контейнерный ЦОД (КЦОД) — всепогодный утеплённый контейнер конфигурации Tier III, о запуске которого мы рассказывали ранее. Строящееся основное здание проектируется под более высокий уровень надёжности — Tier IV.

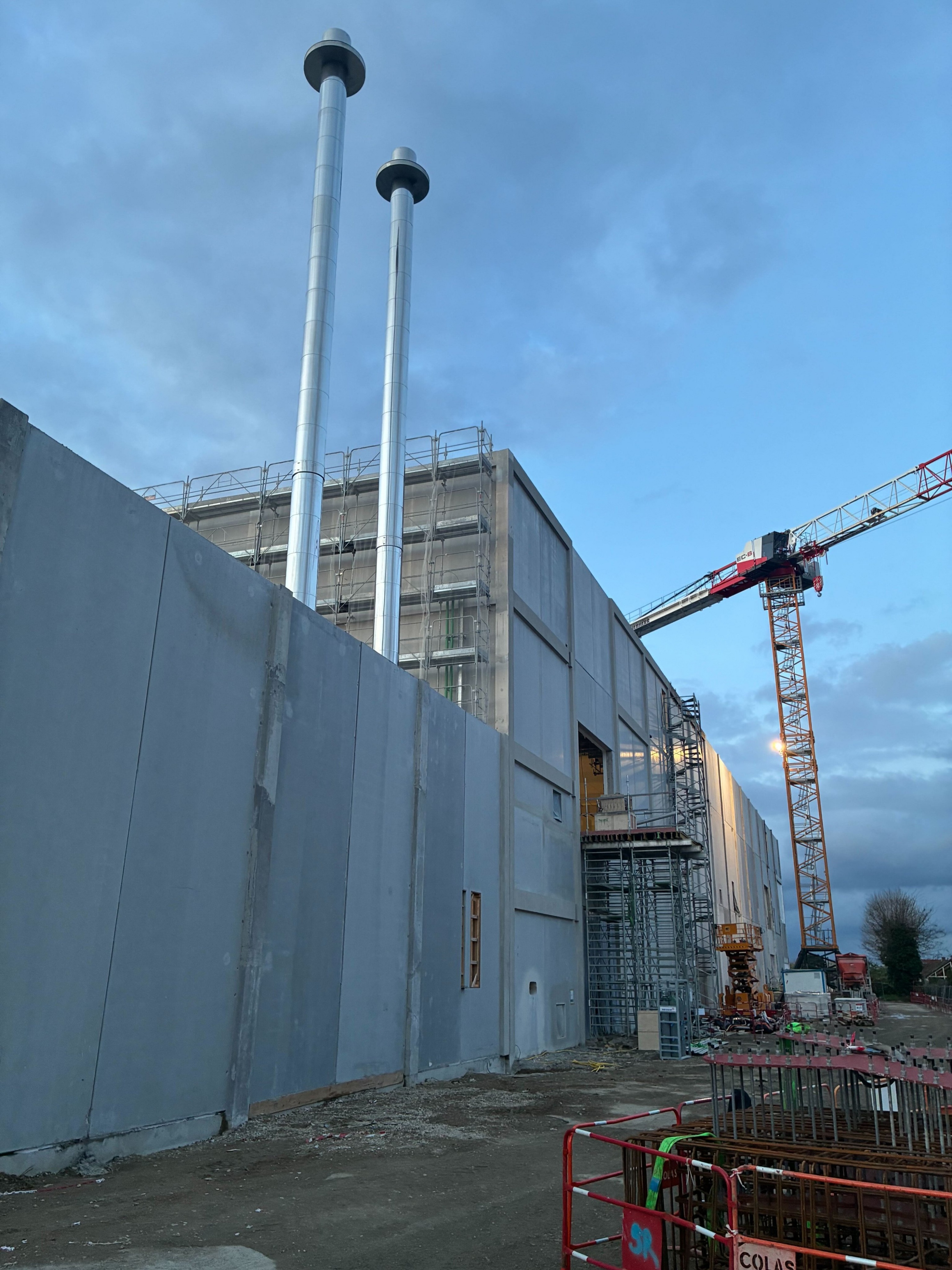

Энергоцентр: шесть фундаментов и первые мегаватты

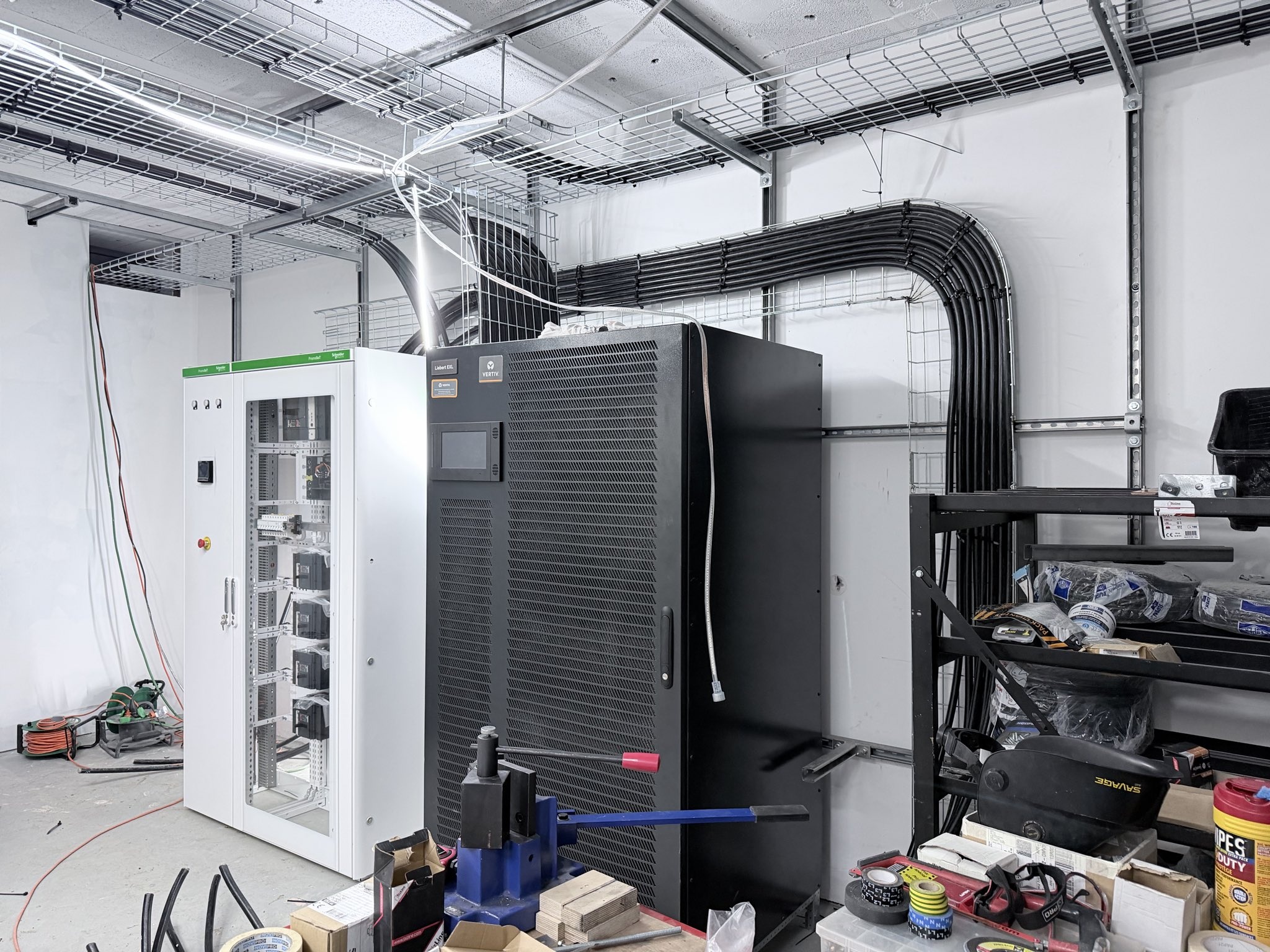

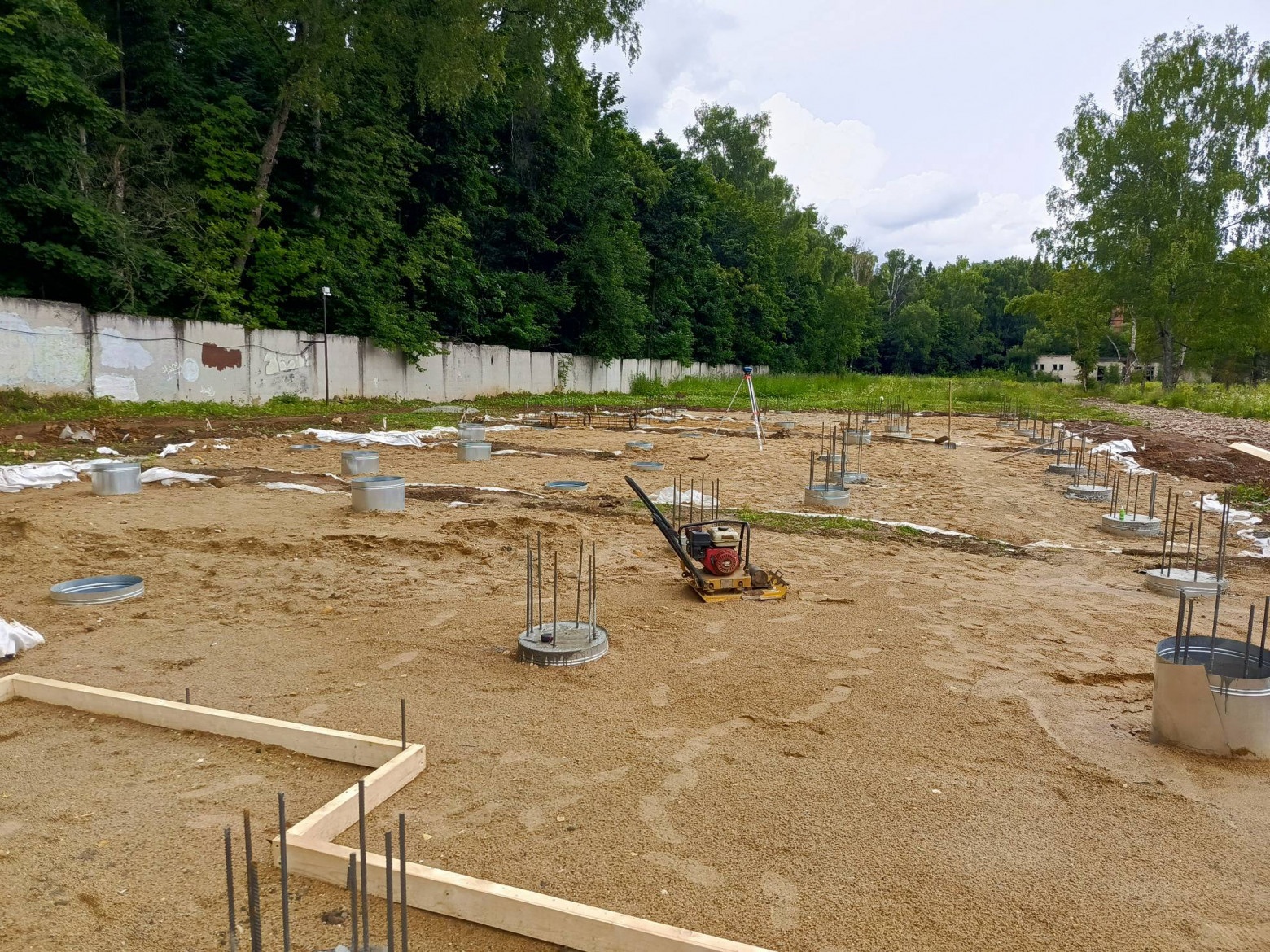

Главное событие месяца — старт работ по фундаментам энергоцентра. Энергоцентр единый на всю площадку: проектом первой очереди предусмотрено до пяти газопоршневых установок (ГПУ) и пяти дизель-генераторных установок (ДГУ). В июне залиты фундаменты под первые шесть установок — по одному под каждую из трёх ГПУ и трёх ДГУ.
Каждый фундамент — это плита на сваях, по 8 свай глубиной 2,5 метра. Конструкцию проектировщик рассчитывал индивидуально, исходя из параметров конкретного оборудования и характеристик грунта. К концу отчётного периода бетон в сваях уже залит; на заливку приезжала строительная лаборатория и проверяла соответствие параметрам. Следующие шаги — подготовка подушек и заливка плит.
Собственная генерация этой первой партии установок — 6,9 МВт: три ГПУ по 1 МВт и три ДГУ по 1,3 МВт. Далее мощность энергоцентра наращивается по мере ввода оставшихся установок и модулей ЦОД. Газовая труба рассчитана с расчётом на перспективу, поэтому запас по мощности заложен изначально.
Схема энергоснабжения комбинированная: питание идёт от городских электро- и газовых сетей, при этом собственная газопоршневая генерация обеспечивает автономность. Резервное электроснабжение построено на ИБП и дизель-генераторах, на площадке предусмотрено топливохранилище. Именно такая связка и даёт заявленную возможность полностью автономной работы.
Газоснабжение
Газовое проектирование завершено, и проект уходит на согласование в Мособлгаз. Определились и цифры. Максимальный расход газа на первом этапе — 821 м³/ч, фактическое давление — 0,38 МПа. Проектируемый подземный газопровод — более 600 метров.
Ключевой узел — модульный газорегуляторный пункт (МРП). После него газ уходит к потребителям: трём ГПУ и трём отопительным котлам. Котлы установлены в здании КПП и в трёхэтажном корпусе (сейчас используется как склад), а третий — концевой. Он нужен, чтобы не допустить образования конденсата: газопровод сразу проложен на всю длину, с расчётом на дальнюю перспективу, и на его дальнем конце требуется постоянный отбор.
Подрядчик по строительно-монтажным работам для газификации уже подобран.
Инженерные решения и безопасность
Помимо энергетики, проект задаёт и «начинку» будущего ЦОД.

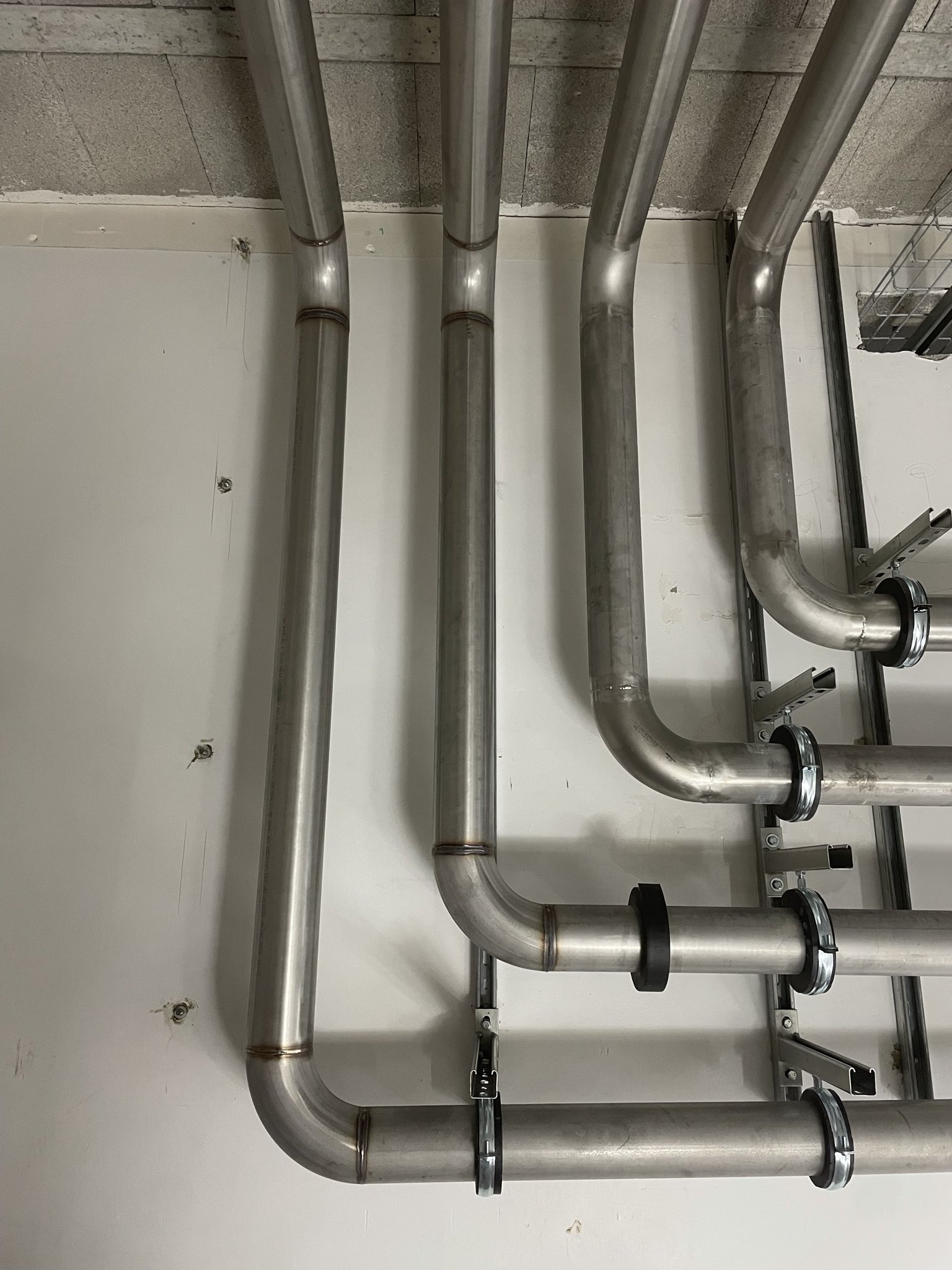

Охлаждение — фрикулинг (свободное охлаждение наружным воздухом) с принудительным насосом для доохлаждения: энергоэффективное решение, рассчитанное на надёжную работу под нагрузкой. Отказоустойчивость обеспечивается резервированием всех систем от N+1 до 2N; электропитание дублируется ИБП и дизель-генераторами с собственным топливохранилищем.
Пожарная безопасность включает применение негорючих и малогорючих материалов, изоляцию зон с пожароопасным оборудованием, систему раннего оповещения, пожарную сигнализацию и станции газового пожаротушения.
Физическая безопасность построена на круглосуточной службе охраны территории и объекта с несколькими периметрами контроля. Предусмотрены системы контроля доступа (СКУД), видеонаблюдение, датчиковый мониторинг (температура, влажность, протечки, задымление), молниезащита, а также антидроновая защита систем ЦОД.
Связность: оптика врезана в магистраль
По внешним каналам связи июнь принёс осязаемый результат: подземный оптический кабель уже врезан в магистраль «Наука-Связь». Воздушная линия при этом продолжает работать как резервная. Третий, дополнительный ввод — телекоммуникационная канализация от «Марафона» — пока на стадии проектирования; его ждём к концу года. Тогда связность площадки выйдет на три независимых маршрута. Линии заведены и на уже действующий КЦОД, и на строящееся основное здание.
По проекту проработана организация непересекающихся волоконно-оптических линий до МКАД: прокладка собственных ВОЛС, взаимодействие с региональными телеком-операторами и синхронизация с планами федеральных операторов по развитию связи в северном направлении Московской области.
Проектная документация и экспертиза
Проектная документация по Марфино готова на 95%. Оставшиеся части незначительны — например, согласование архитектурно-градостроительного облика (АГО), которое изначально в договор не входило. Сейчас заключаются договоры на экспертизу и на АГО. На экспертизу планируется выйти в июле; сама процедура занимает 30 дней, а дальнейшие сроки будут зависеть от наличия или отсутствия замечаний.

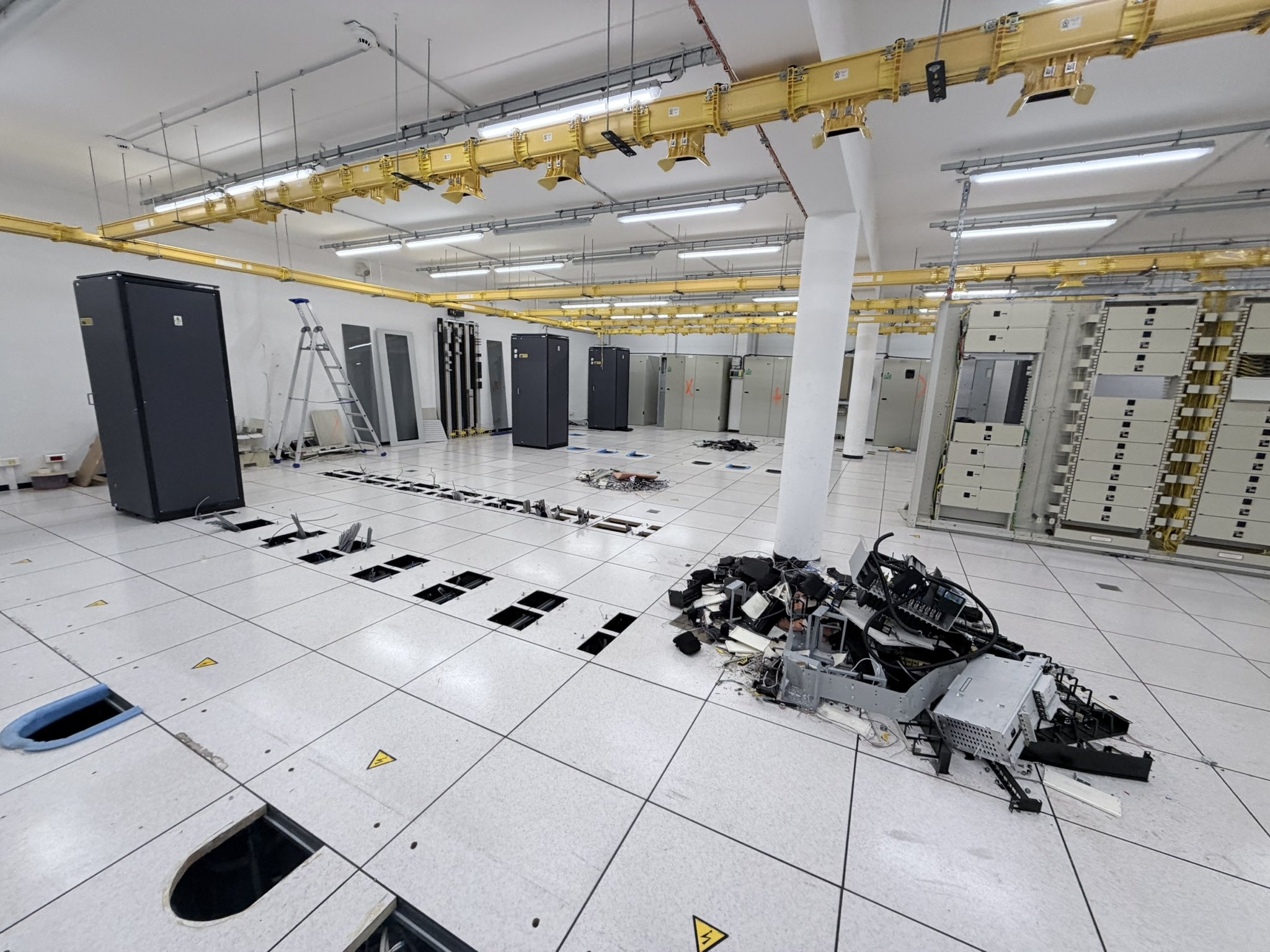

Работы на площадке

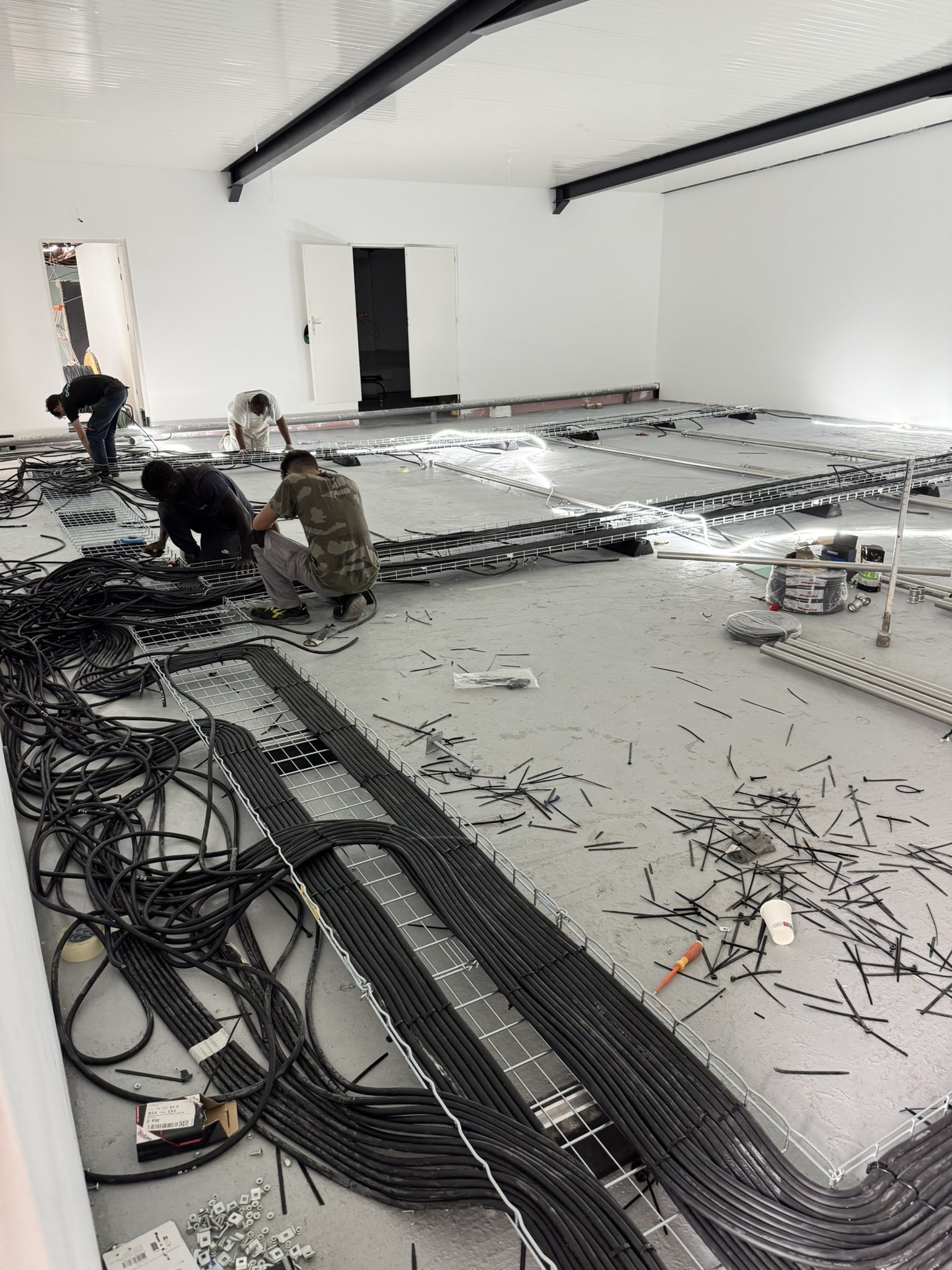

По трассе кольцевого проезда выполнена отсыпка щебнем. Пока это временная дорога для проезда бетоносмесителей и прочей строительной техники; в дальнейшем поверх щебня будут уложены плиты. Отсыпка сделана не по всей площади дорог первой очереди, а в основном вокруг модуля ЦОД — чтобы обеспечить проезд к месту, где сейчас ведётся основное строительство.
Помимо дорожных работ, на площадке продолжается обустройство КПП: сейчас ведутся работы по кровле навеса, металлоконструкции которого были смонтированы ранее.
Что дальше
Ближайшие вехи — заливка плит фундаментов энергоцентра, выход проекта на экспертизу в июле и получение согласований в Мособлгазе. К концу года ожидается третий ввод оптики от «Марафона».
